乐山PPP项目5月最新工程进度播报

发布时间:2020-05-22 来源:乐山邦泰置业微信公众号 发布者:蓝蓝

评论

五月捎来初夏的炎热,阳光明媚万物蓬勃盛放。PPP项目建设继续如火如荼进行着,每月一期的工程进度如期播报。高新区基础设施及配套工程建设PPP项目,五月工程进度(以下图片所示工程进度截止至5月18日)。

建筑类

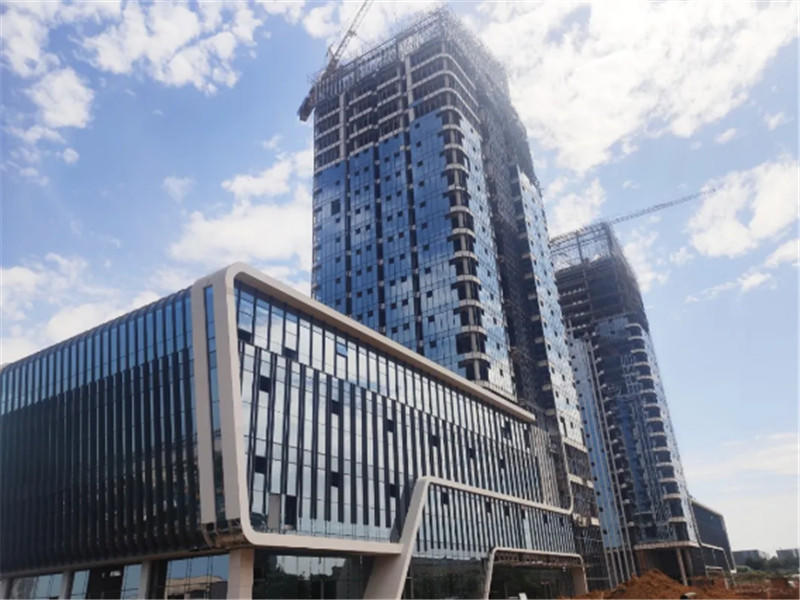

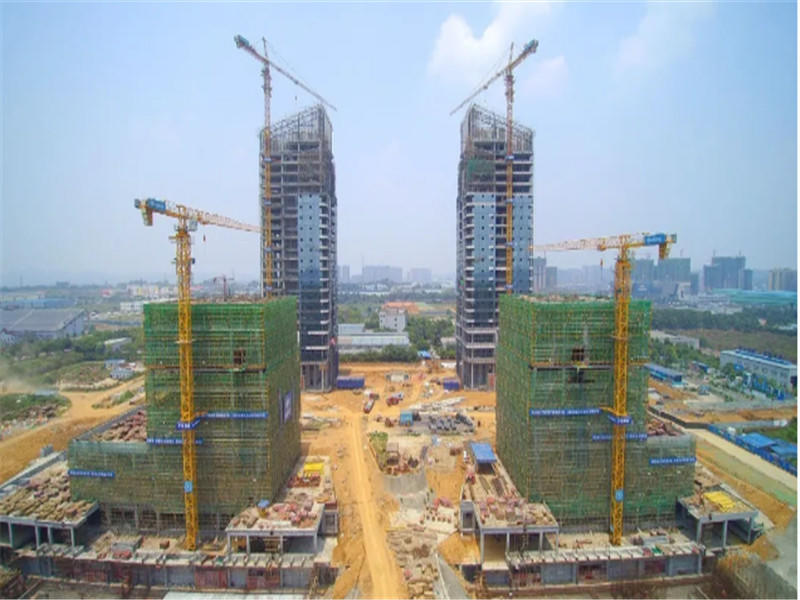

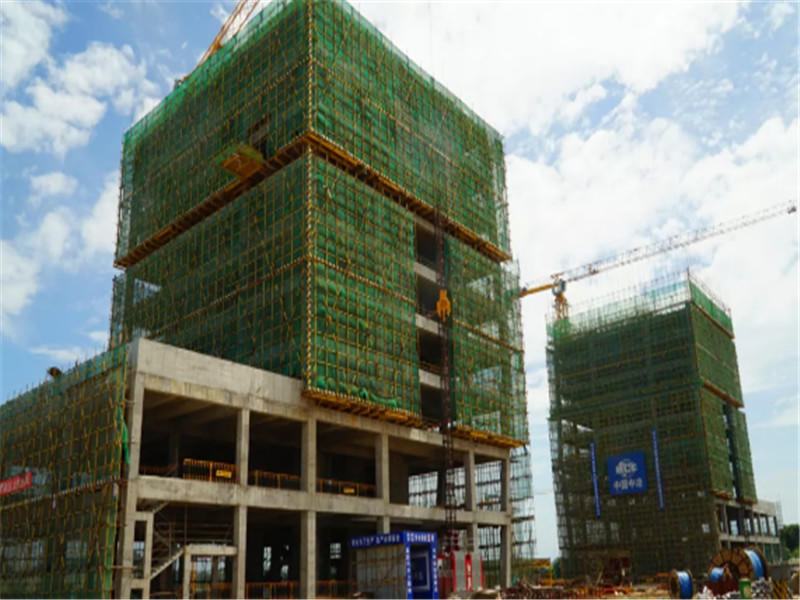

双子塔

1号楼、2号楼:室内砌筑已完成,正在进行2号楼楼酒店轻质隔墙安装;地坪回填完成90%,正在回填区域雨污水管线施工。

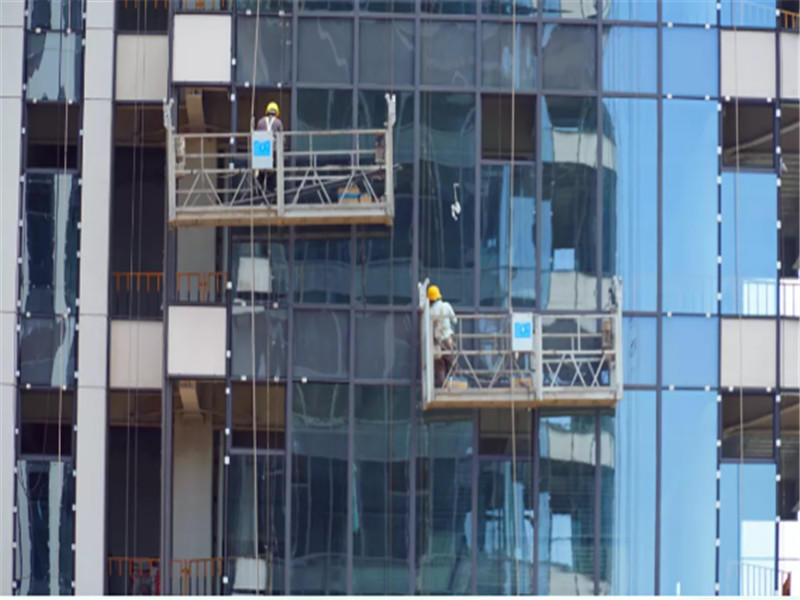

幕墙:裙楼玻璃安装完成;塔楼5-18层玻璃安装完成85%,18-22层龙骨安装完成90%;正在进行顶部造型龙骨安装。装饰:正在进行2号楼拆砌墙和吊顶施工、酒店放线施工和土建施工。

金融中心

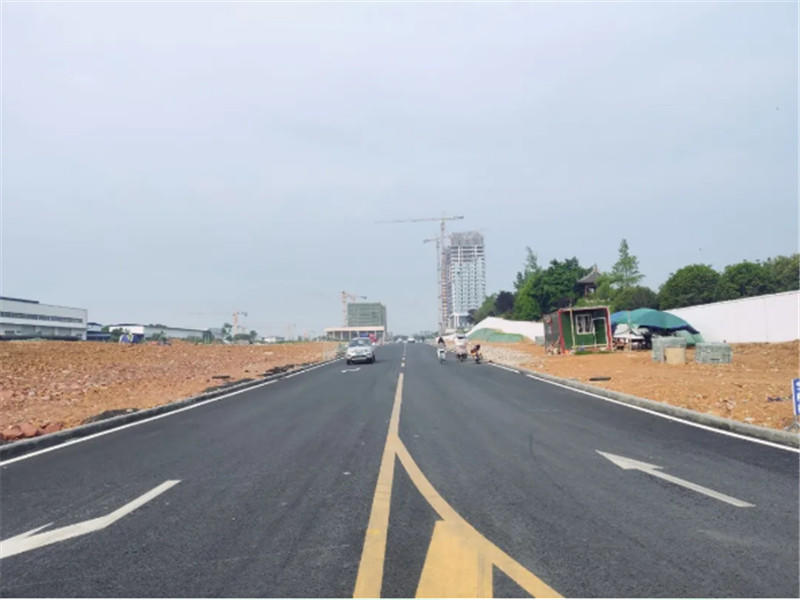

1号楼:10层顶板模板完成50%。2号楼:9层顶板混凝土准备浇筑。与双子塔的连接通道已回填完成。

SOHO、众创办公及配套商业

SOHO1号楼、SOHO2号楼、众创办公:筏板垫层施工完成。

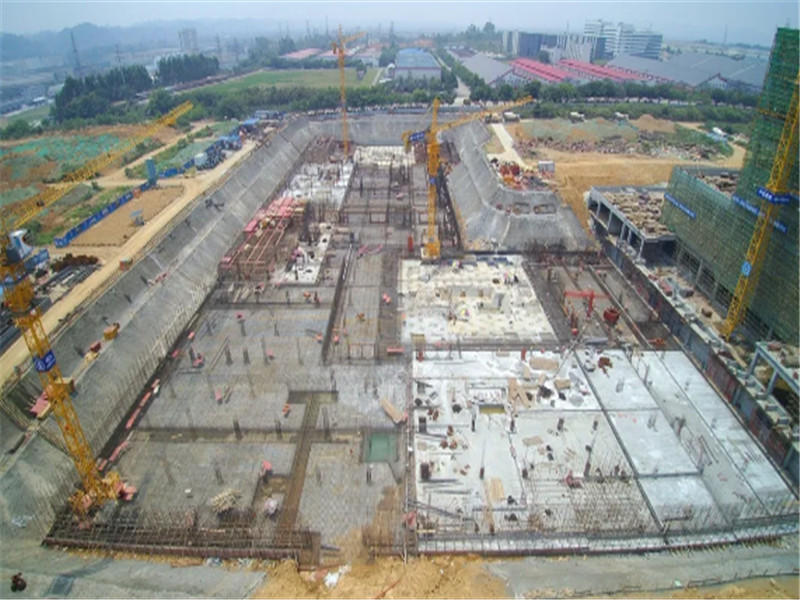

配套商业:街区商业筏板正在进行砼浇筑,正在进行部分分区的地下室负一层模板支撑;MALL筏板钢筋绑扎完成80%,准备开始浇筑筏板。

景观类

小铜河生态文化公园

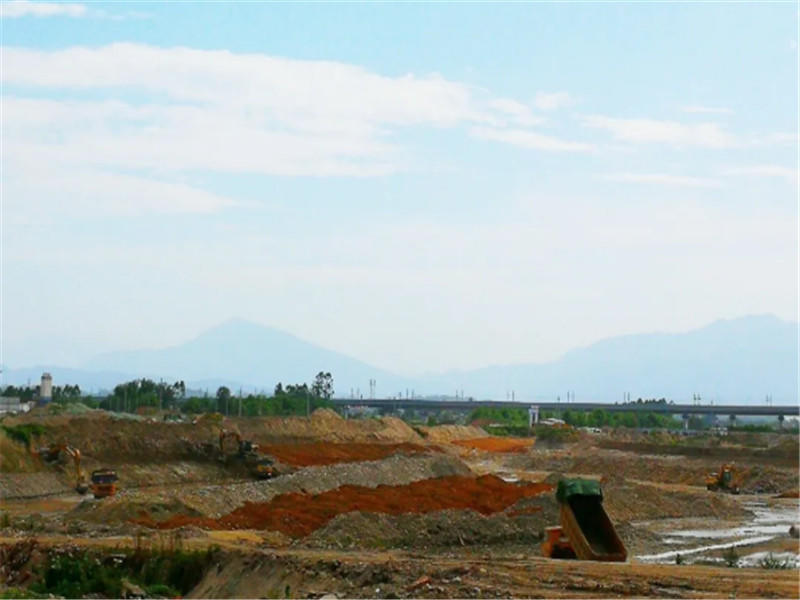

3号湖:铜河北路区域景观造型土方完成80%;小铜河砂石开挖完成95%,防渗黏土施工完成10%。

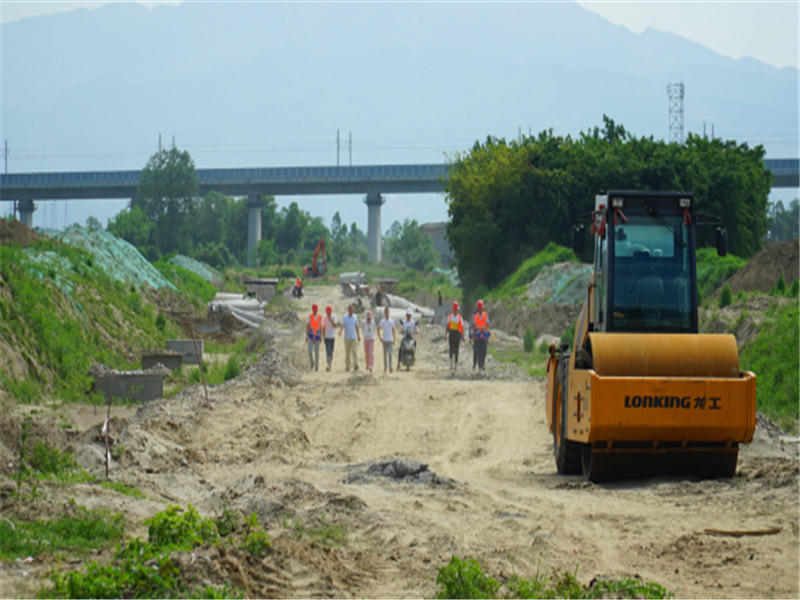

4号湖:乐宜高速以西路基土方回填完成90%,景观造型进行完成30%;乐宜高速以东区域,河道清理及边坡完成40%,园路填筑完成60%,正在开展景观造型工作。

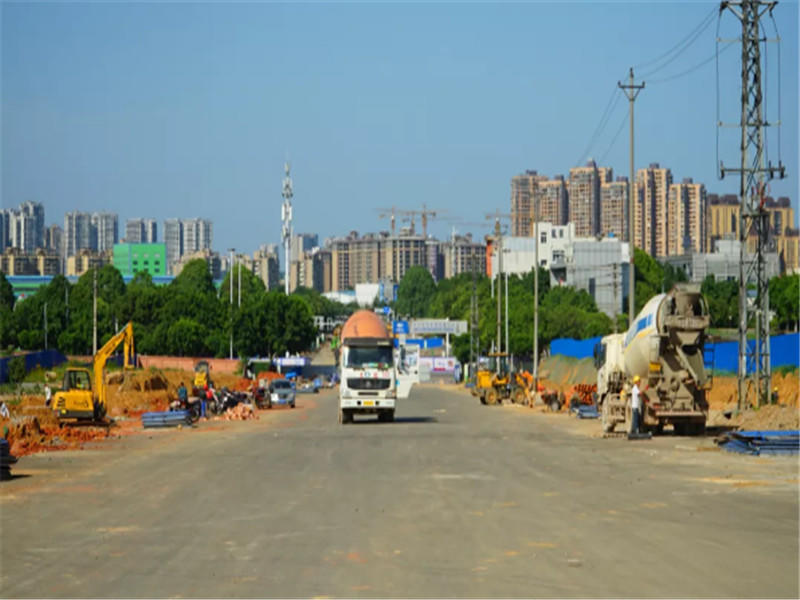

道路类

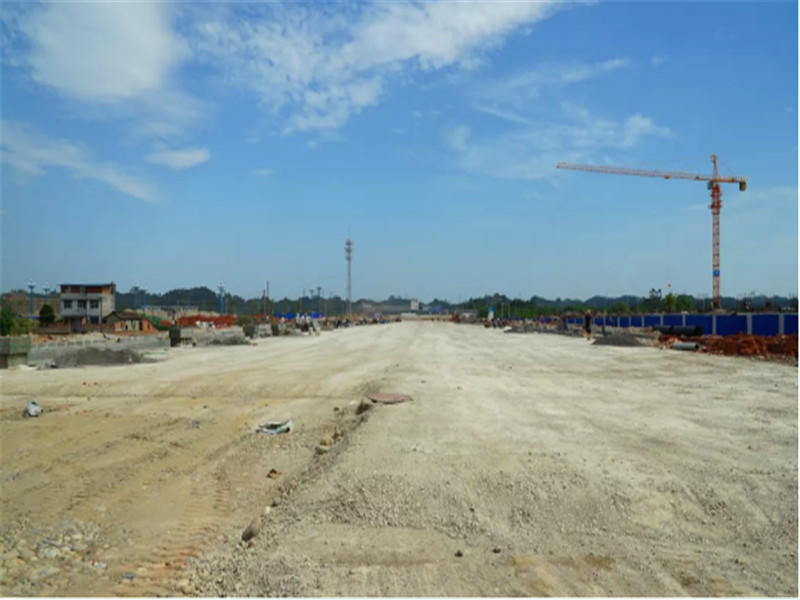

创业路

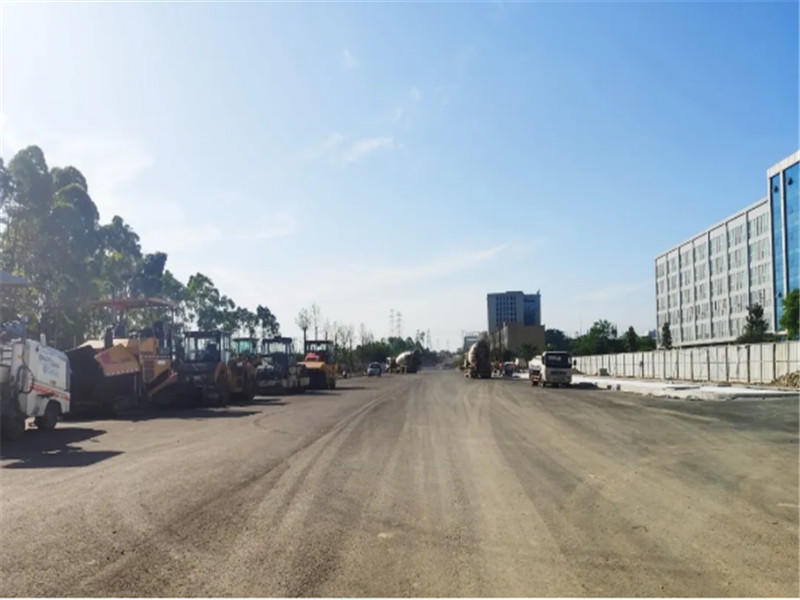

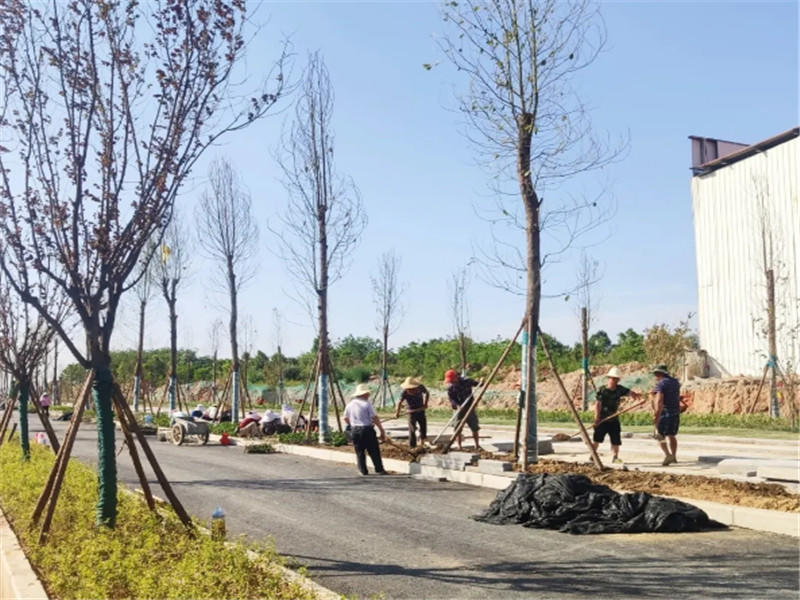

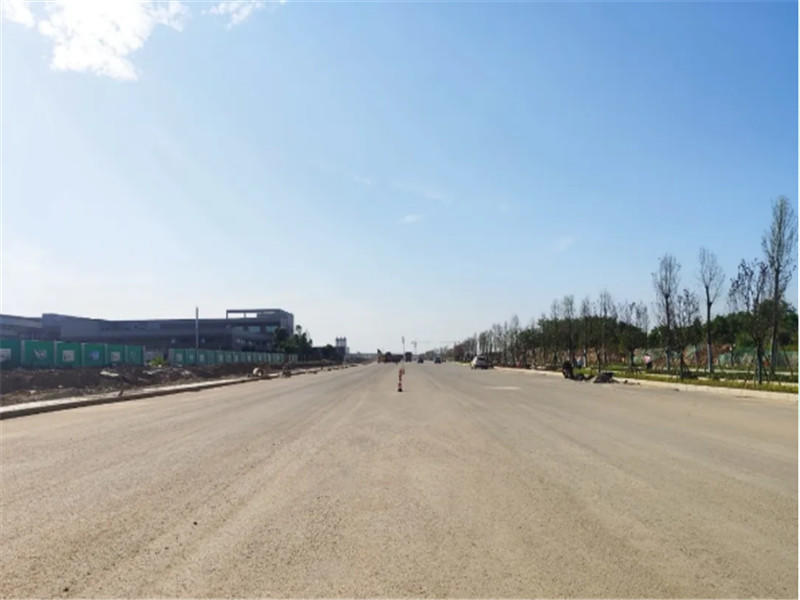

乐高大道至祥新路:人行道行道树栽种完成80%,面层施工完成30%。乐高大道至茶山路:人行道行道树栽种完成70%,面层施工完成40%。

福新路(创业路至建业大道、天合路至太安路)

创业路至建业大道段:原厂区内厂房基础正在破凿,准备管网施工。天合路至太安路段:道路路基土方开挖完成95%。

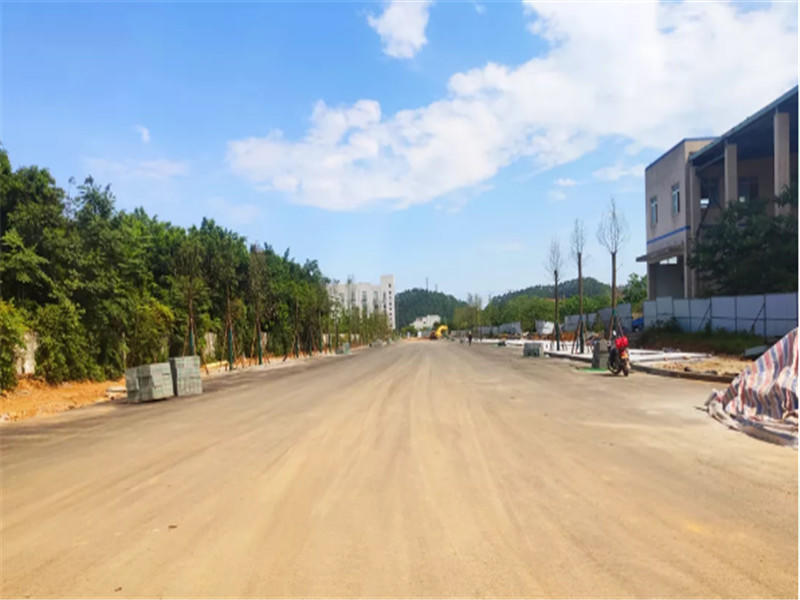

高港大道

新建道路:人行道行道树栽种完成50%,面层施工完成50%。改造道路:人行道面层施工完成50%,人行道面层施工完成70%。高港大道桥:桥梁方案正在调整。

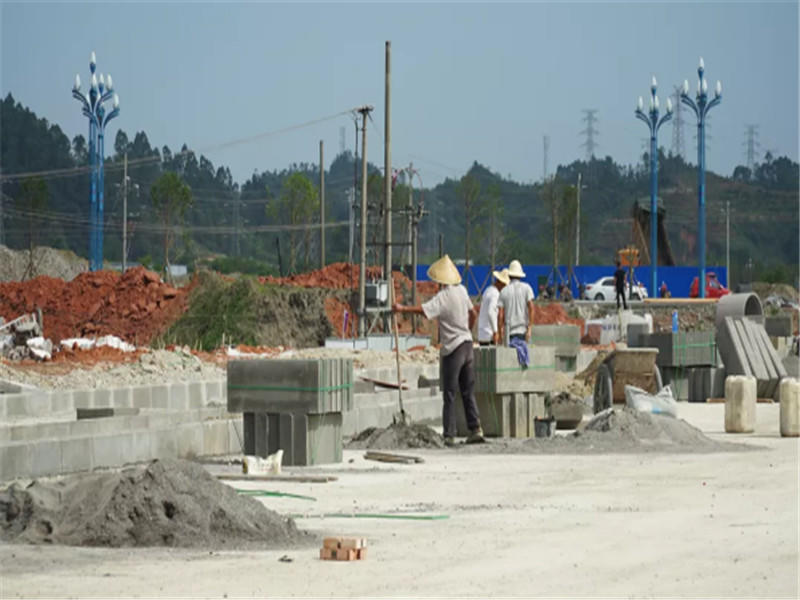

观音堂路(龙安路至龙口路)、规划道路2

观音堂路:管道安装完成80%。规划道路2:管网完成20%,路基正在施工。

回龙路(龙安路至故宫东路)

龙安路至龙口路段:道路已完成。龙口路至成贵高铁段:路基土方施工完成,正进行路基换填作业。

乐高大道(迎宾大道至龙安路)

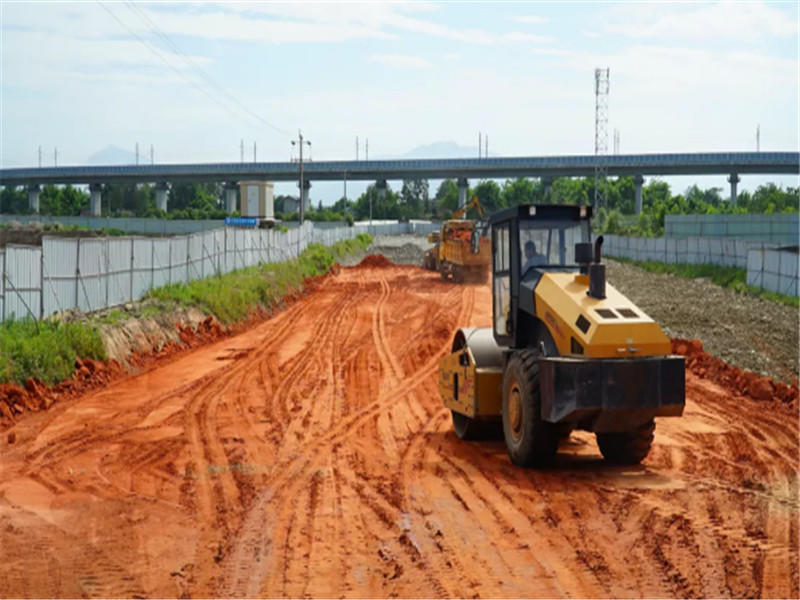

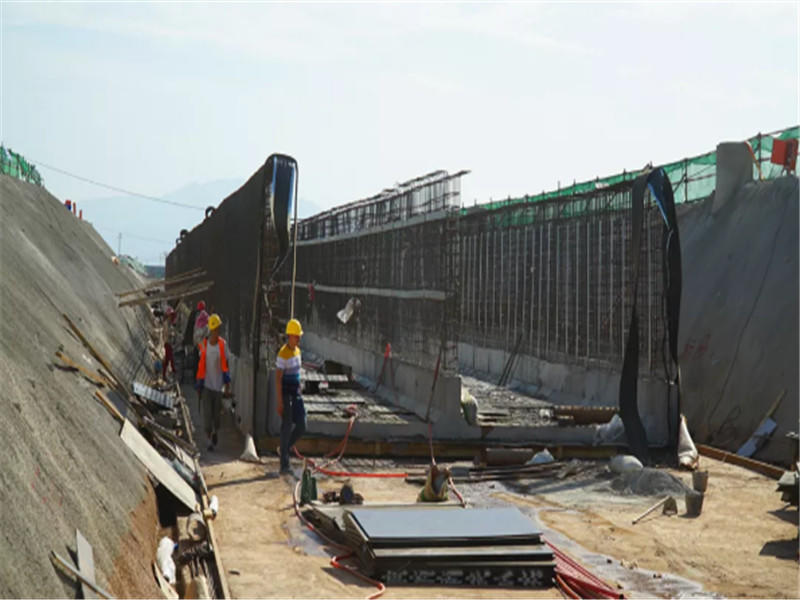

迎宾大道至建业大道段:道路路基施工完成30%,下穿道结构准备施工。

建业大道至太安路段:管网和电缆埋管等施工完成95%,正在进行道路非机动车和人行道施工。

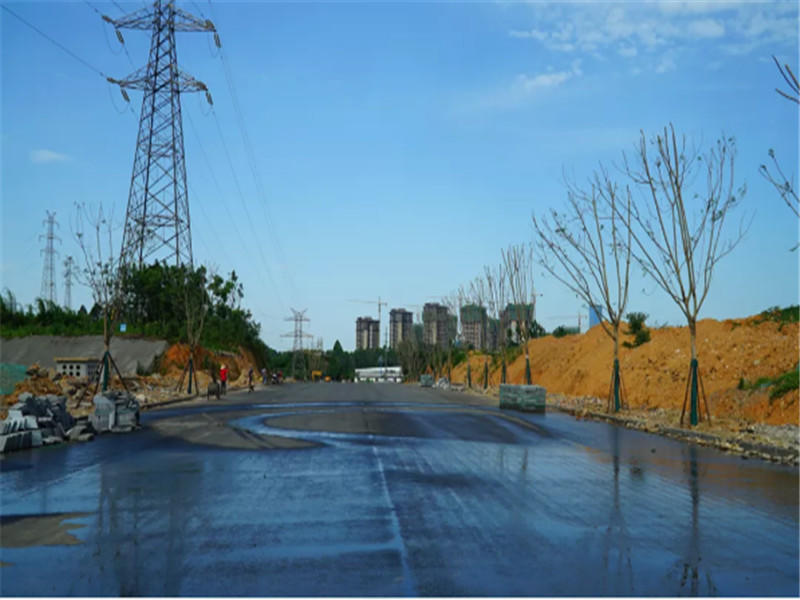

太安路至天合路段:正在进行道路非机动车和人行道施工,准备第二层水稳层摊铺。天合路至龙安路:乐高大桥地勘实施完成95%,用地位置场地清理完成。

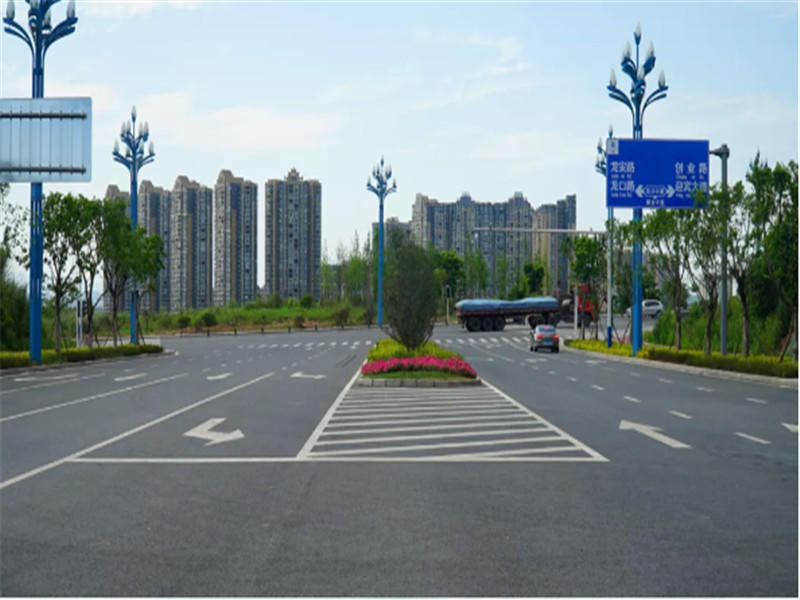

龙安路(乐沙路至龙口路)

乐沙路至铜河北路段:已完成,正在做移交资料准备。

铜河北路至龙安路桥段:人行道面层正在实施,行道树准备进场。

铜河南路至龙口路段:人行道行道树栽种完成90%,面层施工完成80%。

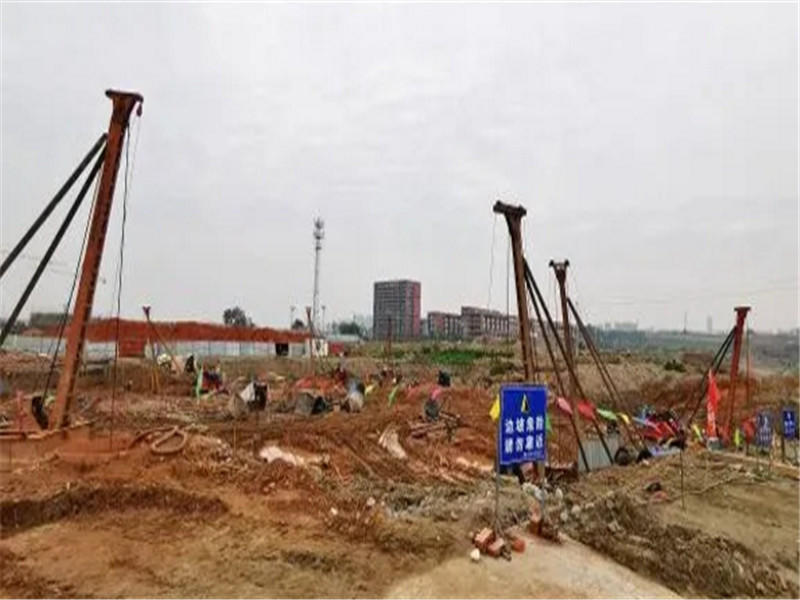

龙安路桥:施工已进场,场坪完成,桩基正在施工。

龙口路(乐沙大道至双林路)

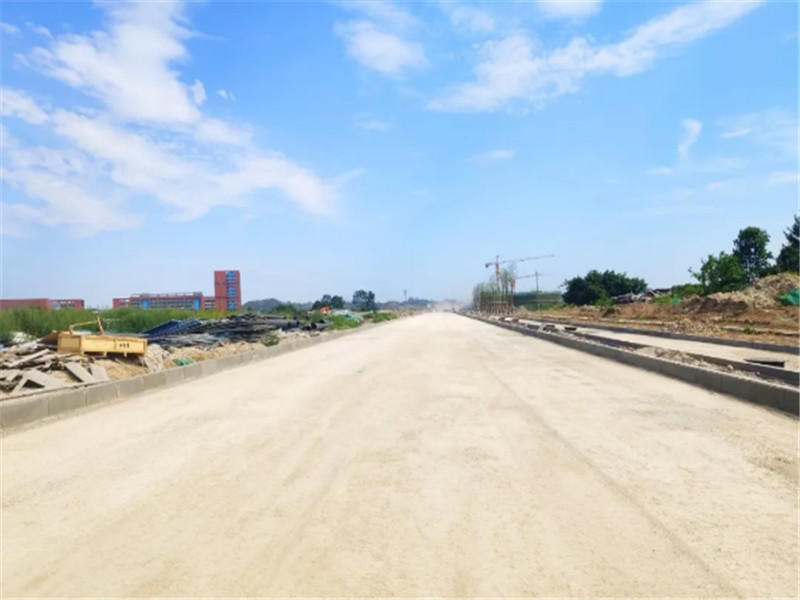

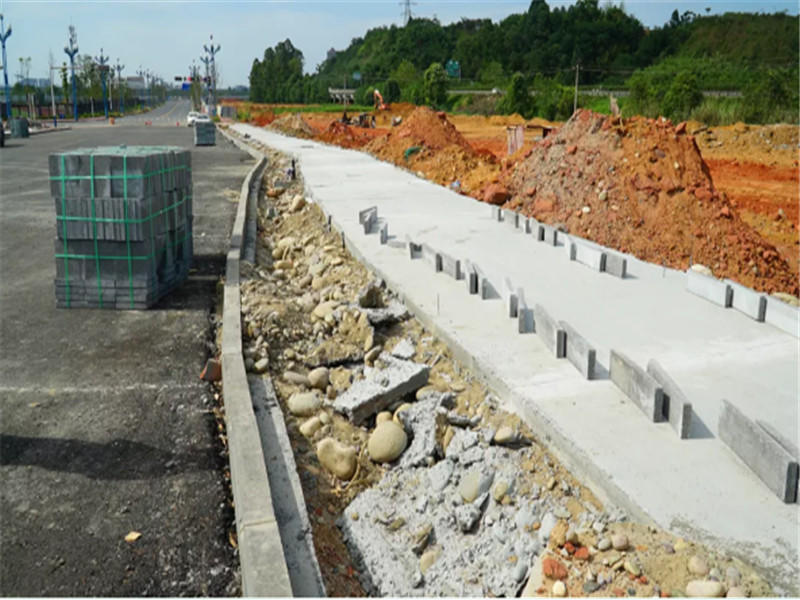

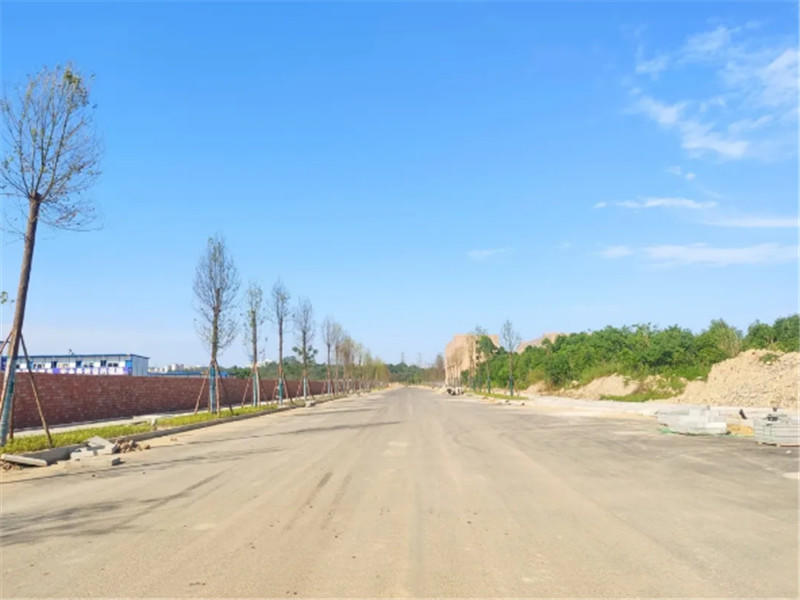

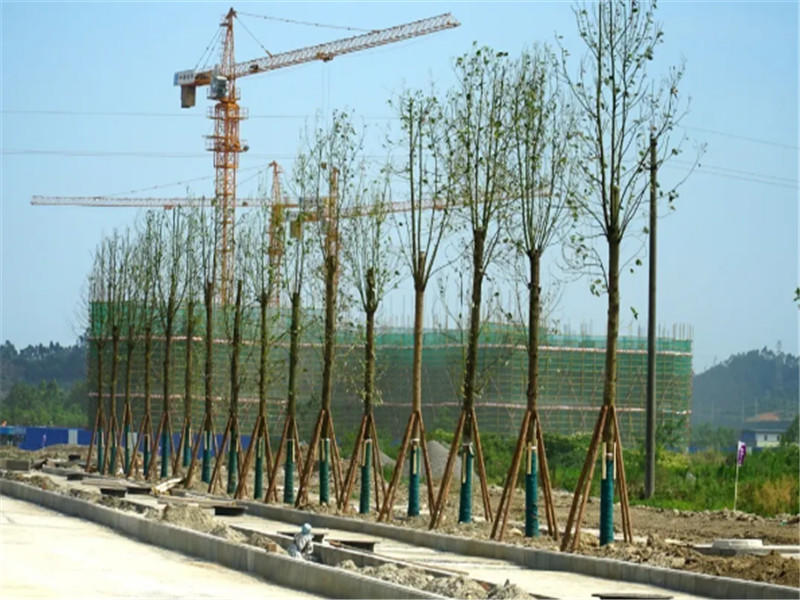

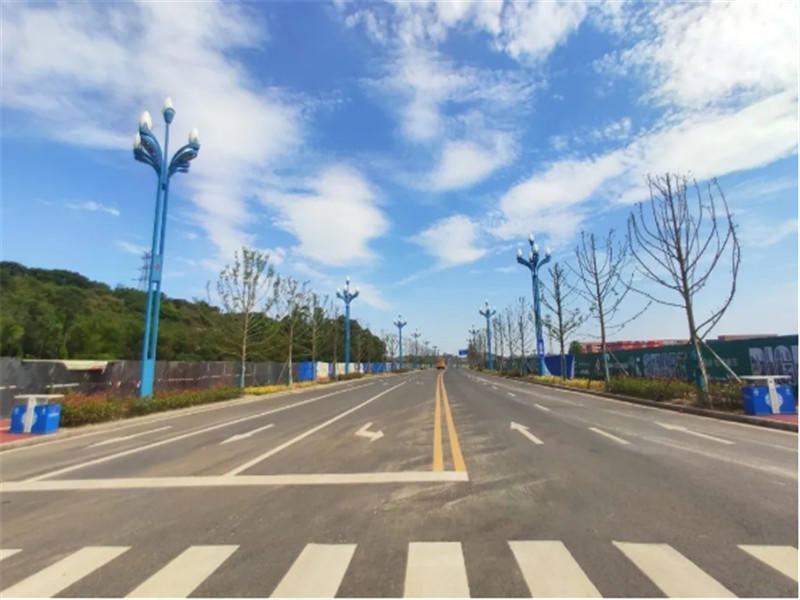

乐沙大道至回龙路段:道路水稳层施工完成,路沿石安装完成80%,非机动车道及人行道平整、碾压基本完成,绿化带平整完成70%,行道树开始栽种。

回龙路至铜河北路段:路基回填完成,水稳层完成,非机动车道及人行道平整完成80%。

龙口路桥:桩基完成23根。

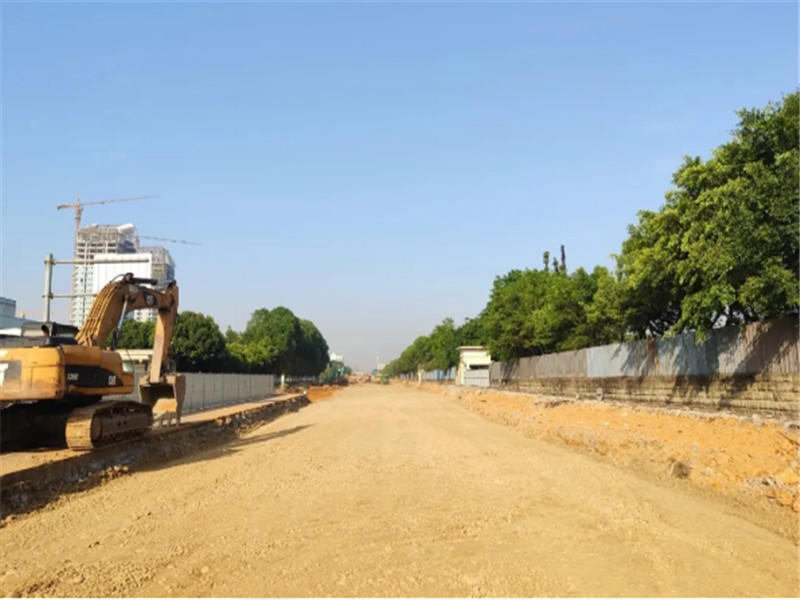

铜河南路至南新大道段:道路东侧非机动车道及人行道面层完成70%,行道树及绿化带乔木栽种完成80%,正在进行绿化带施工;西侧非机动车及人行道正在回填碾压,正在进行新增电缆沟施工。

天合路

茶山路以北段:路灯基础、埋管完成70%,行道树栽种完成50%,人行道面层边带正在实施。茶山路至乐高大道段:道路第一层面层完成,电缆沟结构完成70%,路灯及埋管完成80%,行道树栽种完成60%。乐高大道至南新大道段:道路第一层面层完成,电缆沟结构完成70%,路灯及埋管完成70%,行道树栽种完成40%

铜河南路(龙安路至故宫西路)

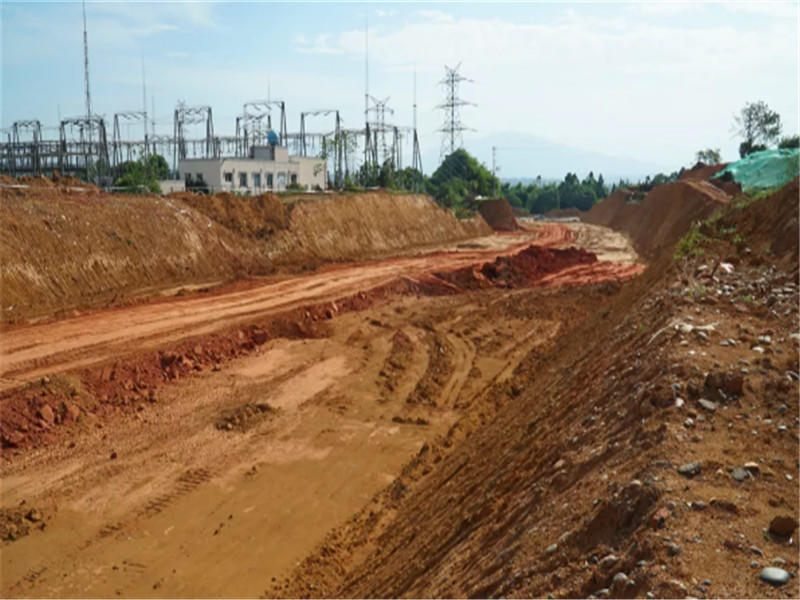

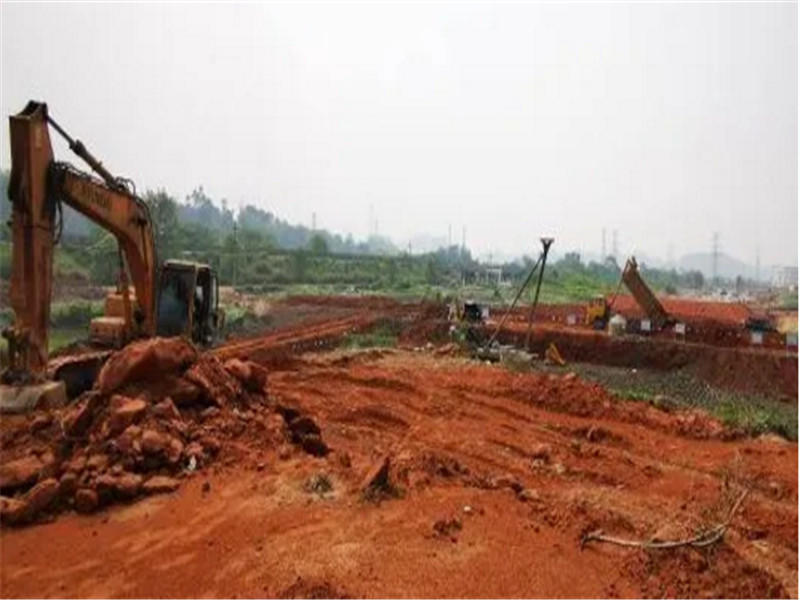

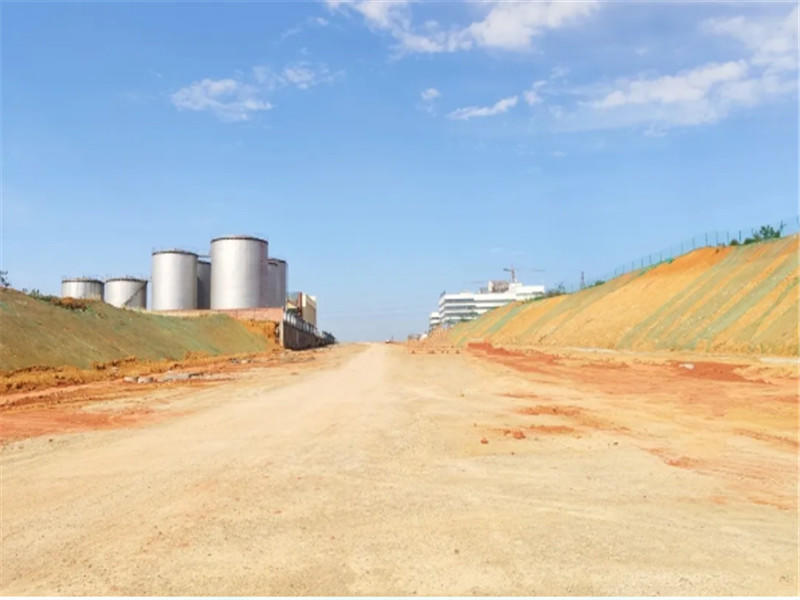

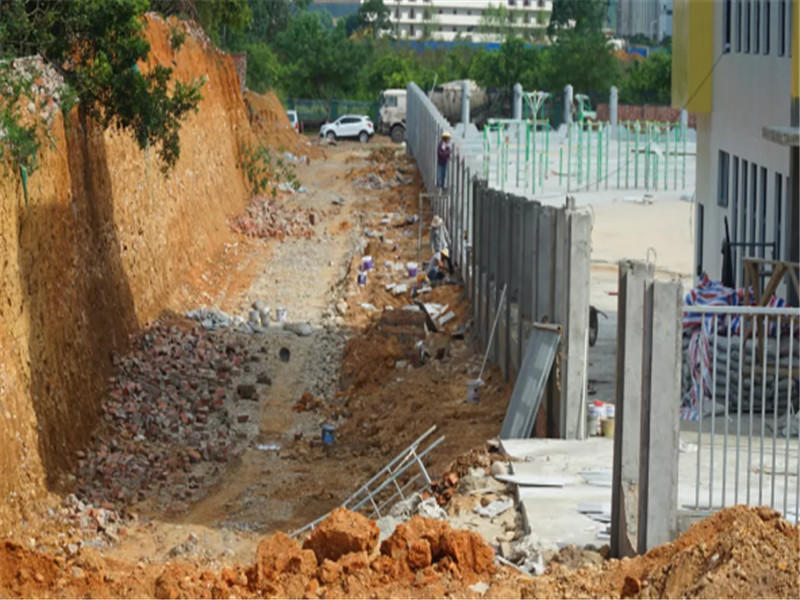

龙安路至龙口路段:路基回填、碾压基本完成,待乐高大桥方案确定后再完善路面;管廊开挖完成90%,底板垫层封闭完成50%,降水井施工完成85%,底板结构施工完成25%,模板台车正在组装。龙口路至故宫东路段:路基开挖碾压完成85%,管网完成25%;管廊土方开挖完成25%。故宫东路至苏安大道段:北侧管线埋设完成70%,页岩路基换填完成75%,连砂石回填完成60%,部分特殊路基换填处理完成70%。苏安大道至故宫西路段:配合政府进行施工场地清理,地勘钻孔完成70%。

规划道路1(天合路至茶山路)

天合路至鹰嘴岩路段:已完成。鹰嘴岩路至茶山路段:土方施工完成。

龙山路

迎宾大道至创业路段:道路完成,人行道及绿化带提升方案正在优化。创业路至建业大道段:管网埋设完成60%,路基施工完成40%。

已建成项目

车安路、星井街、千禧街、滨江休闲风光走廊、南新大道(迎宾大道至高港大道)、临江东路及澳大利亚花园、建业大道北延伸段、铜河北路(龙安路至龙口路)、垃圾中转站。

其他项目

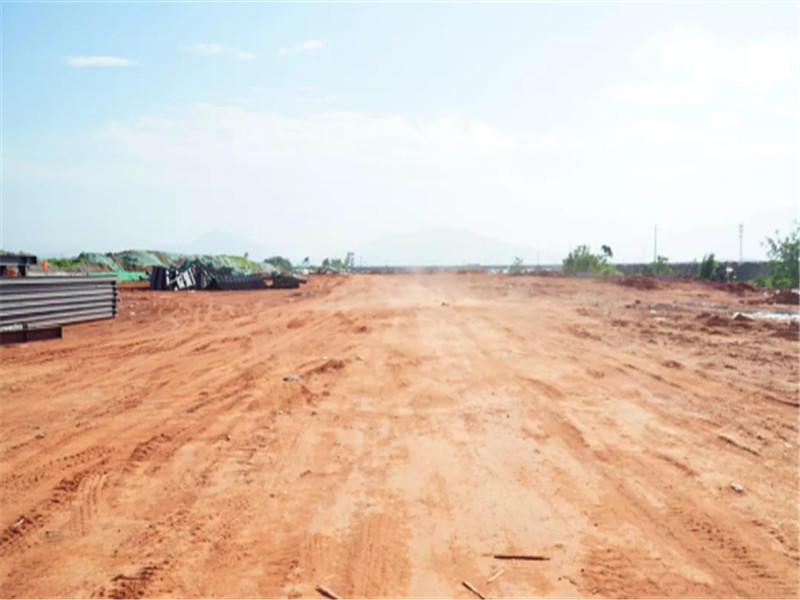

鹰嘴岩路(太安路至建业大道)

太安路至规划道路1段:已完成,准备交安设施安装。乐山市新区医院污水管道:管道安装完成90%。车子镇道路改造:北京桥路、惠安路、思源街(惠安路以北)、横街一、横街二等道路已完成,准备人行道行道树栽种和路灯安装。

五月沐风,匠心不负。一砖一瓦,精雕细琢,PPP项目持续推进。全力以赴打造,乐山高新区“现代新城”,后续工程播报,敬请期待~
