乐山房产网 高新区基础设施及配套工程建设PPP项目1月工程进度,敬请品鉴。
建筑篇
智融大厦
A座、B座:土建施工、红线范围内景观施工、幕墙施工、灯饰安装等均已完成,目前正在最后收尾工作。
装修:正在进行酒店装修施工。基层施工已全部完成,正在进行面层施工。

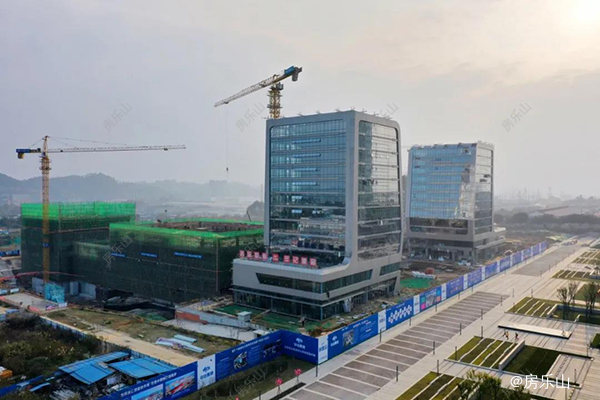

智汇楼
A座、B座:二次结构砌筑完成。幕墙龙骨安装基本完成。玻璃安装完成92%、铝板安装92%。消防及水电安装完成60%。

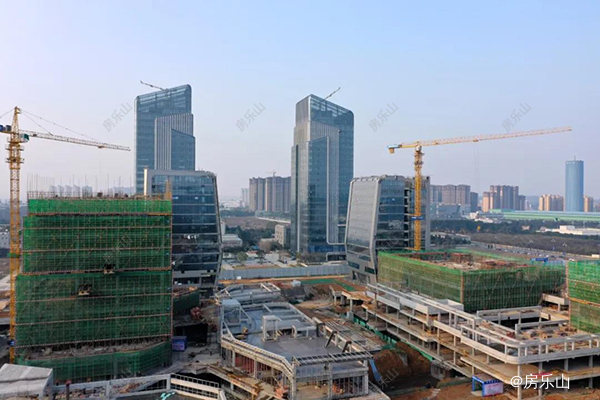

智创SOHO、 智能楼、智乐街
智创SOHOA座:完成9层楼板浇筑。
智创SOHOB座:完成6层楼板浇筑。
智能楼:完成11层楼板浇筑。
智乐街:A区完成封顶,正在进行二次结构砌筑;B区完成封顶,待砼龄期到后进行预应力梁张拉。
景观篇

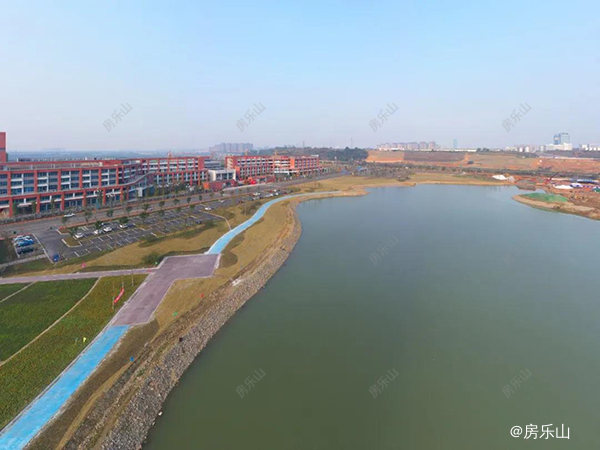

小铜河生态文化公园
龙安路以西:北侧区域景观基本完成,正在收尾,南侧景观土方造型完成90%,园路结构完成60%,草籽等撒播完成70%。
龙安路以东:乐宜高速以西区域,广场区域正在收尾,花田东侧园路完成大半;乐宜高速以东区域,土方及景观工程完成90%,园路正进行栏杆安装。
道路篇

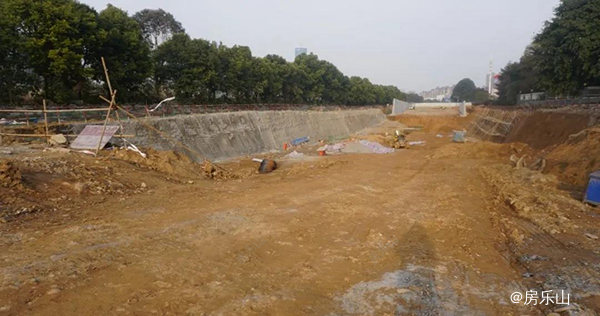

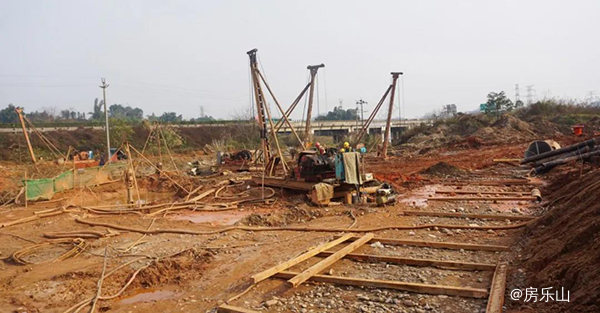

乐高大道(迎宾大道至龙安路)
创业路至建业大道段:下穿道土方开挖完成90%,东段北侧挡墙结构完成90%,东段南侧挡墙结构完成70%,西段挡墙结构完成60%;下穿道北侧护坡喷护完成,南侧喷护施工完成30%;顶管接收井结构完成。
建业大道至天合路段:人行道和景观场坪完成35%,非机动车道正在进行路基施工,景观带正进行乔木栽种。
天合路至龙安路:乐高大桥桩基正常进行,累计完成107根(共136根),西段继续进行承台开挖和破凿桩头。

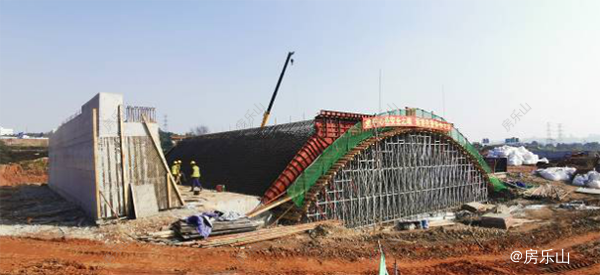

龙安路(乐沙路至龙口路)
乐沙路至铜河北路段、铜河南路至龙口路段:道路已完成。
龙安路桥:北侧桥背浇筑完成,拱圈正在进行模板修整和钢筋制作。

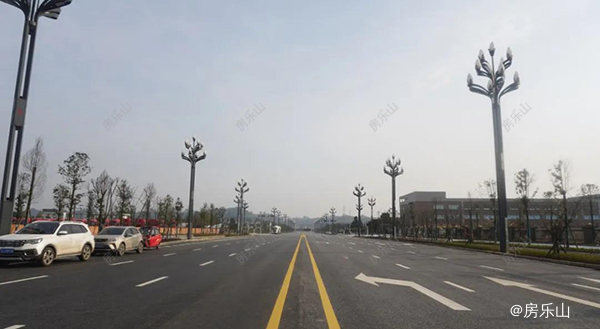

龙口路(乐沙大道至双林路)
乐沙大道至铜河北路段:道路已完成,已投用。

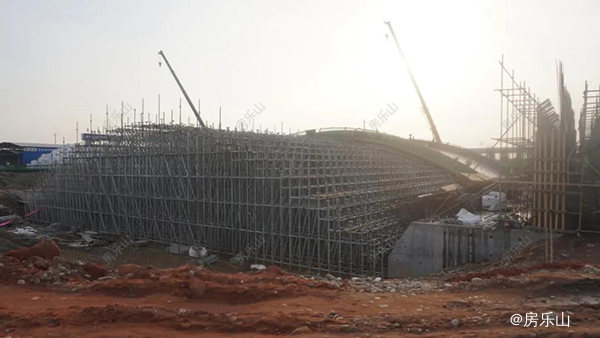

龙口路桥:西侧支架正在进行预压工作,东侧支架搭设完成大半。
铜河南路至车安路段:道路已完成,已投用。

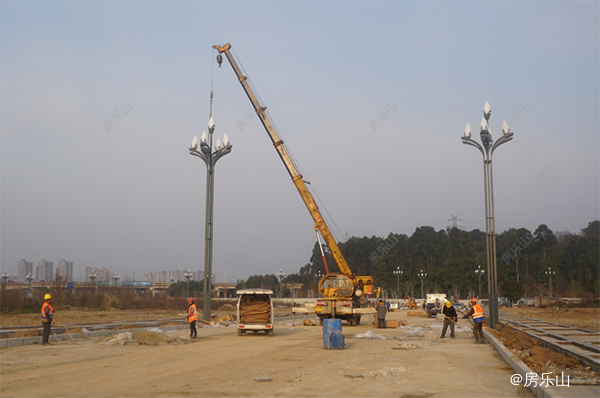

观音堂路(龙安路至龙口路)、规划道路II
观音堂路(龙安路至龙口路):道路人行道面层完成过半,准备道路面层施工。
规划道路II:道路人行道面层实施完成过半,准备道路面层施工。

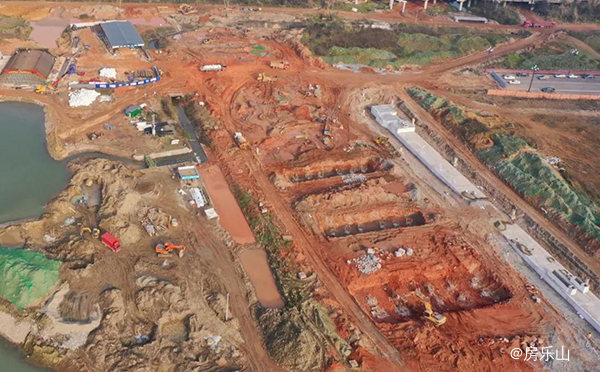

铜河南路道路(龙安路至故宫西路)
龙安路至龙口路段:道路南侧管网完成90%,路基连砂石回填完成50%。
龙口路至故宫东路段:路基开挖碾压完成85%,连砂石回填完成80%,北侧管网完成85%。
故宫东路至宋祠段:道路第一层水稳层完成70%,第二层水稳层正在铺设。

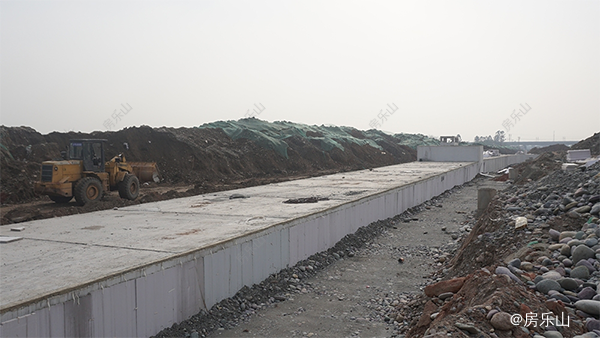

铜河南路管廊(龙安路至故宫西路)
龙安路至龙口路段:管廊结构基本完成,防水施工基本完成,回填配合管道施工完成。
龙口路至故宫东路段:管廊土方开挖基本完成,结构完成95%,防水完成70%。
故宫东路至苏安大道段:管廊土方开挖完成80%,结构完成48%。
南新大道(高港大道至龙口路)
高港大道至乐宜高速段:北侧改造道路路面结构改造完成近半,人行道待方案通过后再实施。

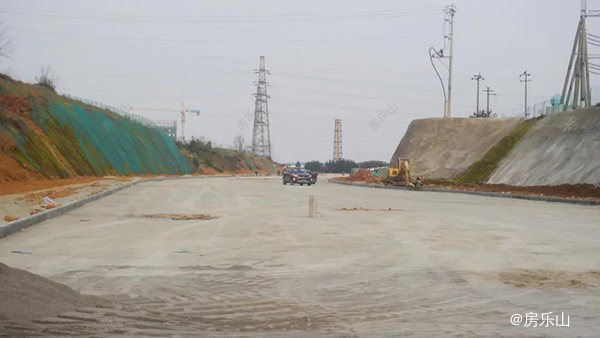

福新路(天合路至太安路)
天合路至太安路段:道路路沿石安装基本完成,正在进行路灯基础施工。

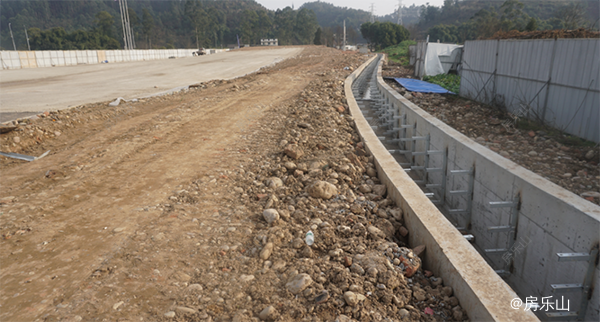

高港大道
南新路至高港大桥:道路面层及东侧人行道施工完成,西侧人行道准备实施。
高港大桥:准备进场施工。
人民医院污水管线:管道施工完成。
其他项目
太安南路:高港大道至龙口路段,其间300米管网埋设基本完成。
双林路(高港大道至苏安大道):龙口路至成贵高铁段,北侧管网埋设完成90%。
高新区PPP项目将继续乘风破浪,为打造现代新城而全力冲刺,下月工程播报,敬请期待!
峨眉山188万元
乐山45万元
峨眉山180万元
乐山788万元
待定
乐山24万元
乐山368万元
乐山30万元
乐山49万元
乐山155万元
