金秋十月,满载丰盈,高新区基础设施及配套工程建设PPP项目10月工程进度如期而至!
建筑类
智融大厦

A、B座:竣工验收已完成。
智汇楼
A、B座:地上基本完工,正在进行地下室安装收尾,室外植物栽植收尾。
智创SOHO、智能楼、智乐街

智创SOHO A座:完成结构封顶,正在进行结构改造,幕墙龙骨挺料和面材安装,机电安装完成92%。
智创SOHO B座:完成结构封顶与二次结构砌筑,正在进行幕墙龙骨挺料和面材安装,机电安装完成92%。
智能楼:完成结构封顶与二次结构砌筑,正在进行幕墙龙骨挺料和面材安装,机电安装完成92%。
智乐街:A区幕墙正进行龙骨和面材施工,机电安装完成95%;B区正进行幕墙龙骨和面材安装,机电安装完成87%。
景观类

小铜河生态文化公园

3号湖:北侧区域景观基本完成,服务中心桩基完成15根;南侧景观土方造型完成90%,后续景观待铜河南路道路完成后继续实施。龙口路以西段正在进行施工场地表面清理。
4号湖:景观基本完成;1#水闸主体结构完成,电气室结构正在施工。
道路类

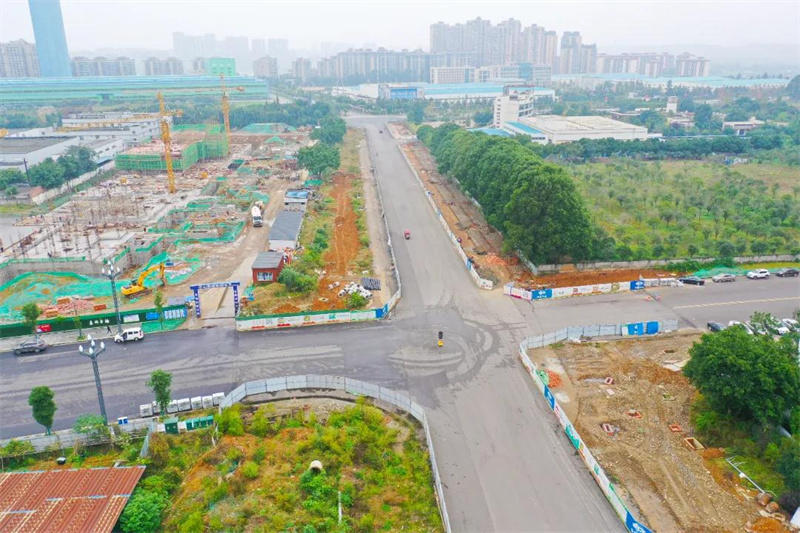

乐高大道(迎宾大道至龙安路)

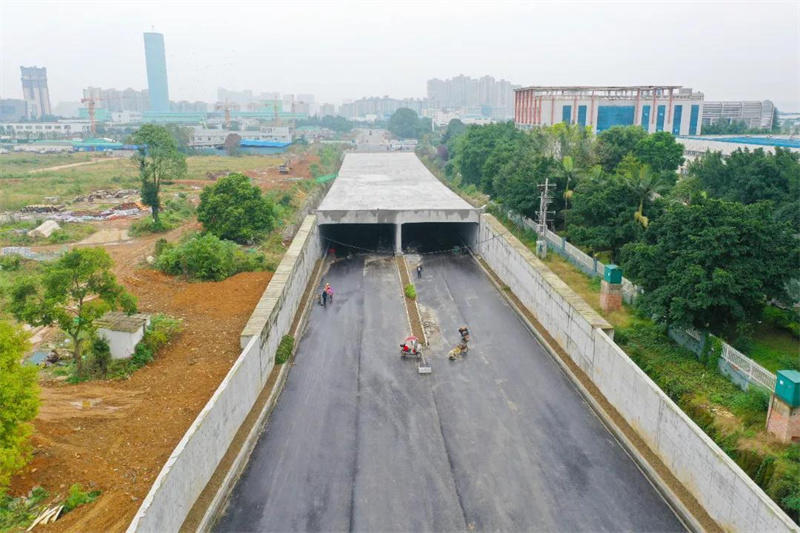

迎宾大道至创业路段:道路第一层面层铺设完成完成,南侧非机动车道路基正在处理,北侧通讯管网正进行迁改。
创业路至建业大道段:第一层面层铺设完成,下穿道照明桥架、灯具等正在安装,路沿石安装完成。
建业大道至天合路段:道路第二层面层、非机动车第一层面层完成,人行道面层铺装完成90%。

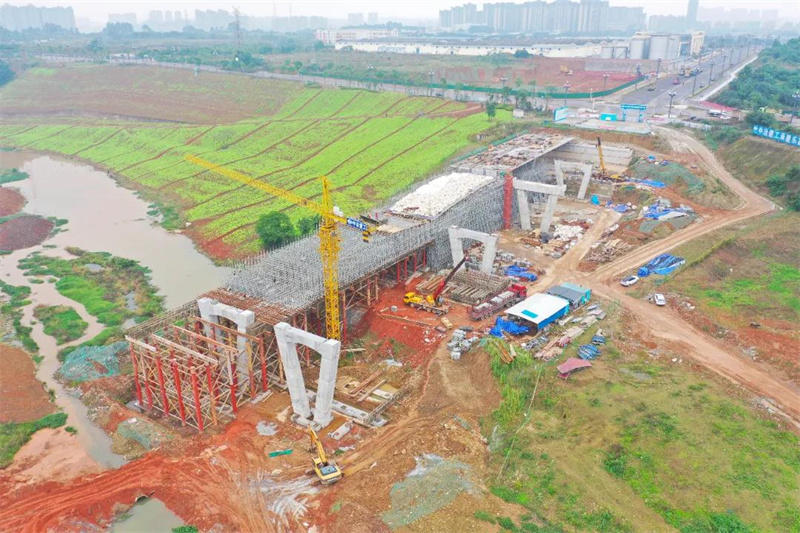

乐高大桥:正在进行桥梁墩柱结构施工。
福新路

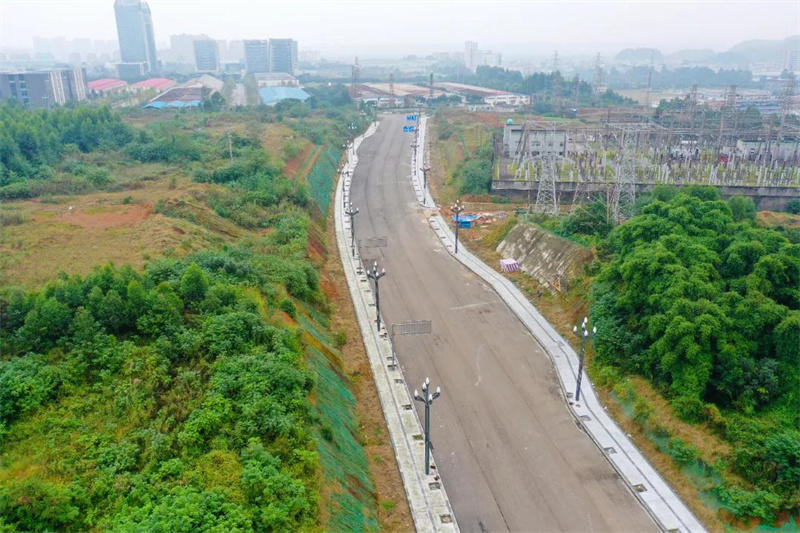

天合路至太安路段:道路第一层面层铺设完成,人行道面层施工完成。
建业大道至创业路段:道路路基及场地平整完成,污水管网正在实施。
高港大道

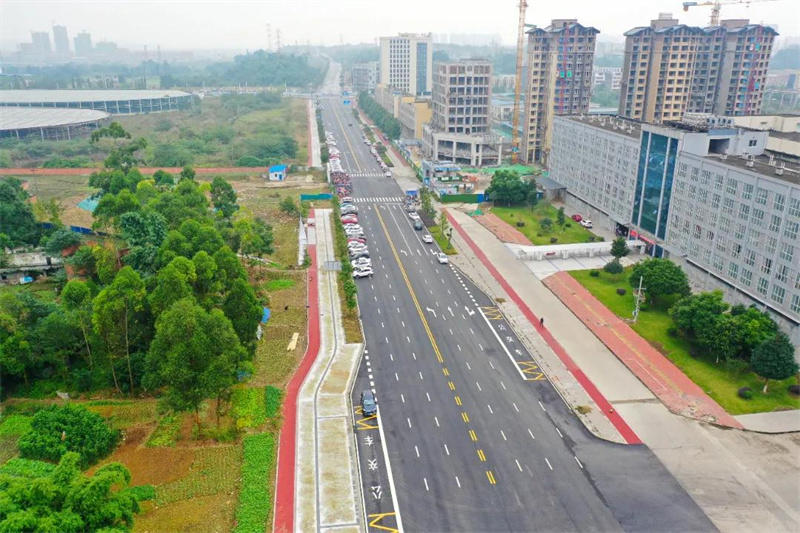

南新路至高港大桥:道路面层完成、画线完成,正在完善人行道设施。

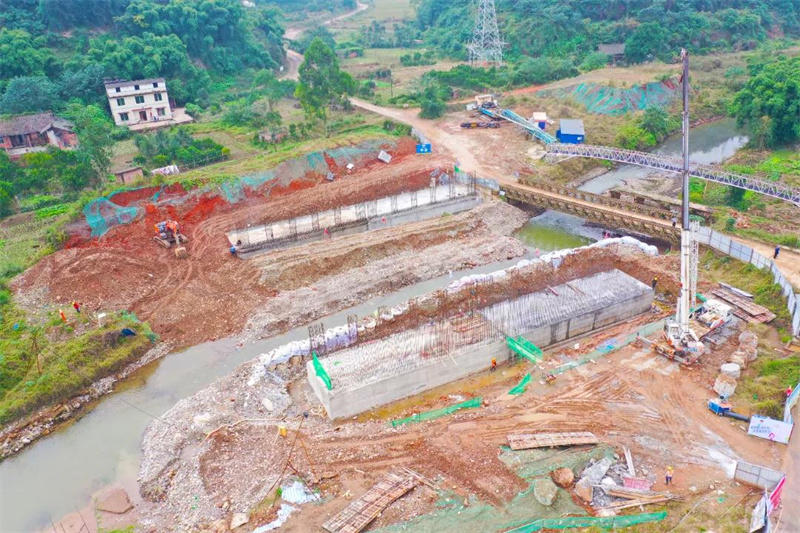

高港大桥:南侧承台浇筑完成50%,余下准备结构浇筑,北侧承台浇筑完成50%,余下正在完善钢筋施工。
人民医院污水管线:管道施工完成。

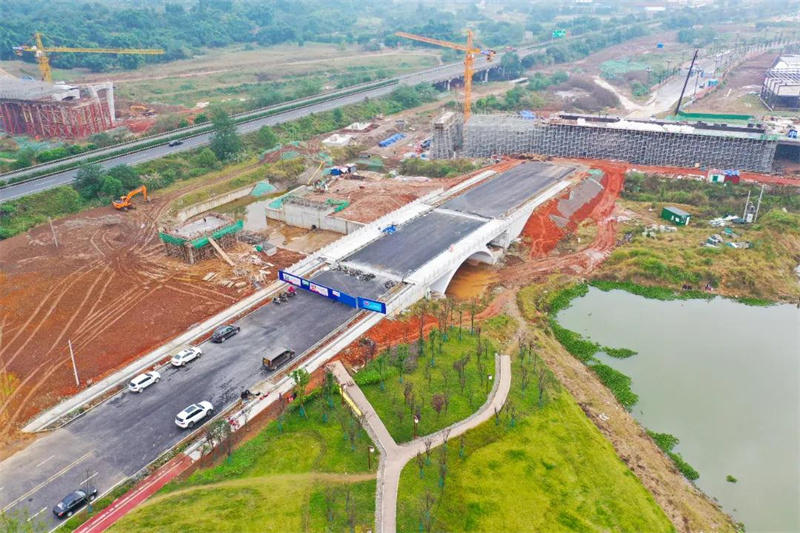

龙安路(乐沙路至龙口路)
乐沙路至铜河北路段、铜河南路至龙口路段:道路完成,已通过竣工验收。
龙安路桥:桥面面层施工完成,正在完善装饰涂装及伸缩缝处理。
龙口路(乐沙大道至双林路)

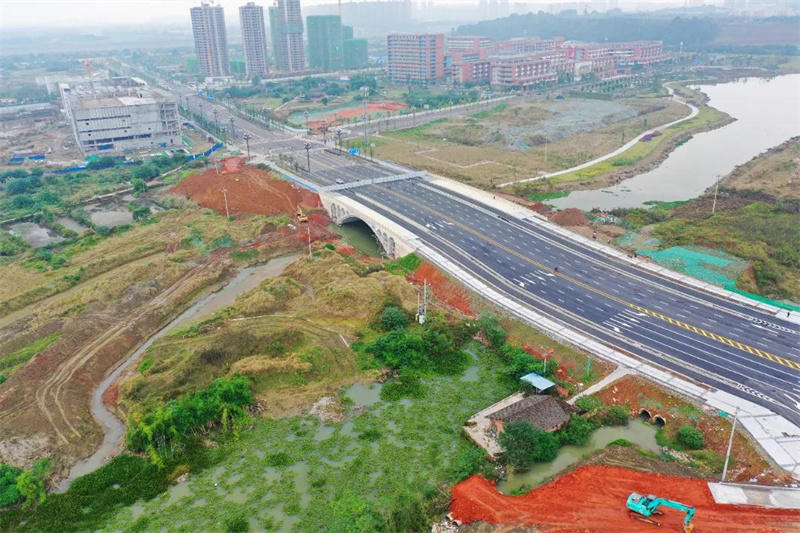

乐沙大道至铜河北路段、铜河南路至车安路段:道路已完成,已投用。
龙口路桥:桥梁施工完成,装饰涂装正在收尾;连接段道路、非机动车道完成,人行道正在收尾。
铜河南路至车安路段:道路已完成,已投用。
车安路至双林路段:东侧管网和横穿管线埋设基本完成,东侧路基继续回填碾压施工。

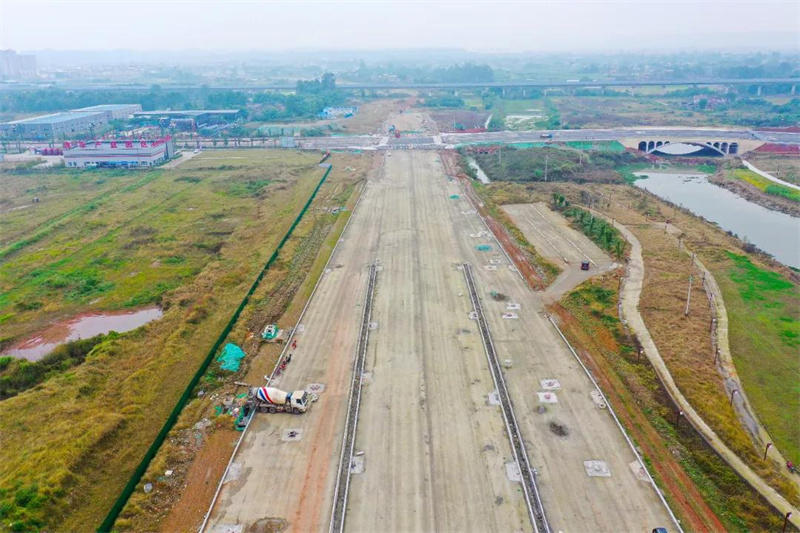

铜河南路道路(龙安路至故宫西路)
龙安路至成贵高铁段:道路水稳层完成。车行道路沿石安装完成,正施工人行道等附属设施。

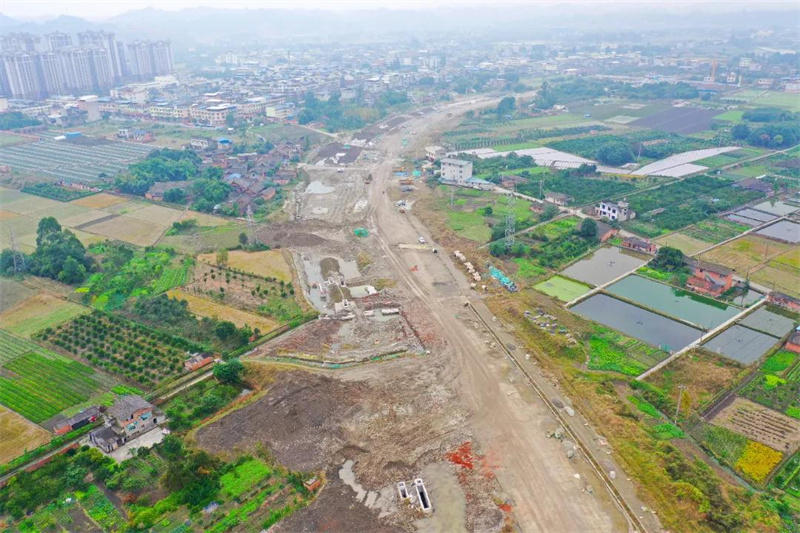

故宫东路至宋祠段:道路第一、第二层水稳层完成90%,第三层水稳层铺设完成90%。

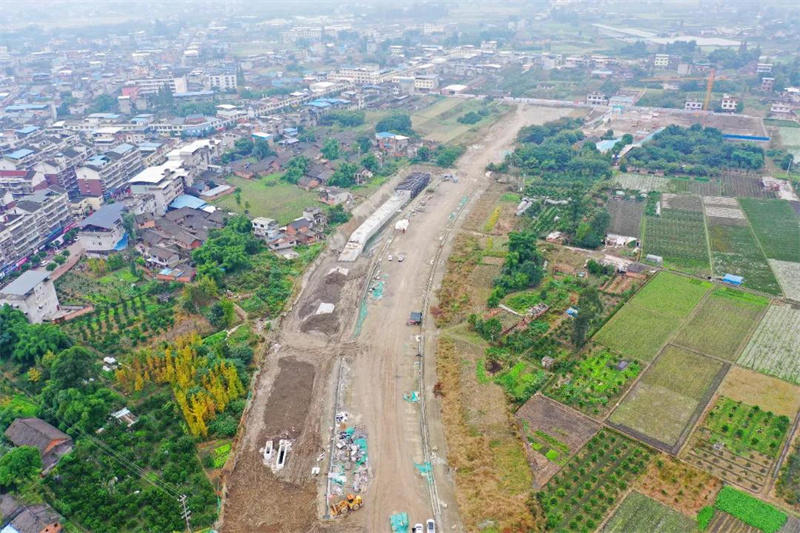

铜河南路管廊(龙安路至故宫西路)
龙安路至至成贵高铁段:管廊结构完成,防水完成,回填完成。
故宫东路至苏安大道段:管廊结构完成,防水完成,回填完成。
苏安大道至宋祠段:管廊主体结构完成,防水完成95%,回填完成80%。
南新大道(龙安路至故宫西路)

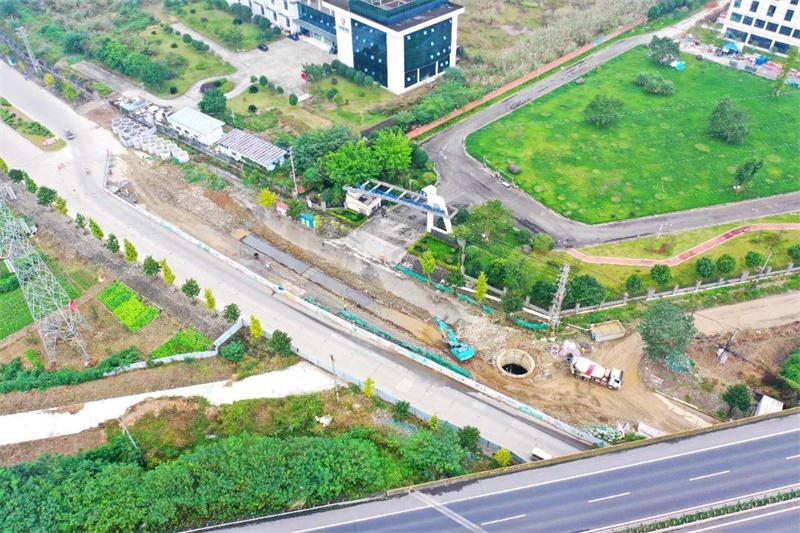

高港大道至乐宜高速段:雨水管道顶管工作井和接收井结构基本完成,准备顶管施工;沟槽埋设段管网完成50%。
龙口路至苏安大道段:正在进行施工准备工作,现场准备实施。
