保质提速,火力全开|乐山高新区PPP项目三月工程进度播报!
乐山房产网 万物复苏,春意渐浓,乐山高新区基础设施及配套工程建设,PPP项目3月工程进度邀您共鉴!
高新区PPP项目三月工程进度

建筑类

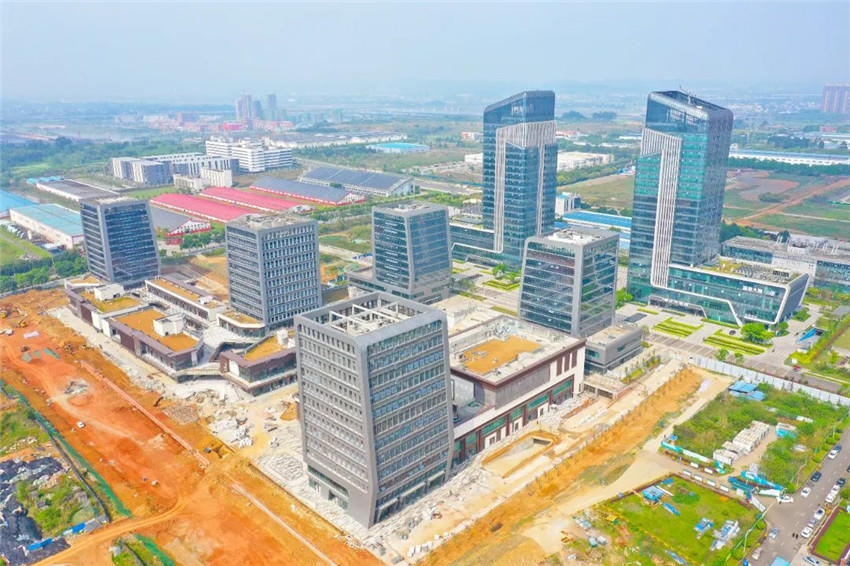

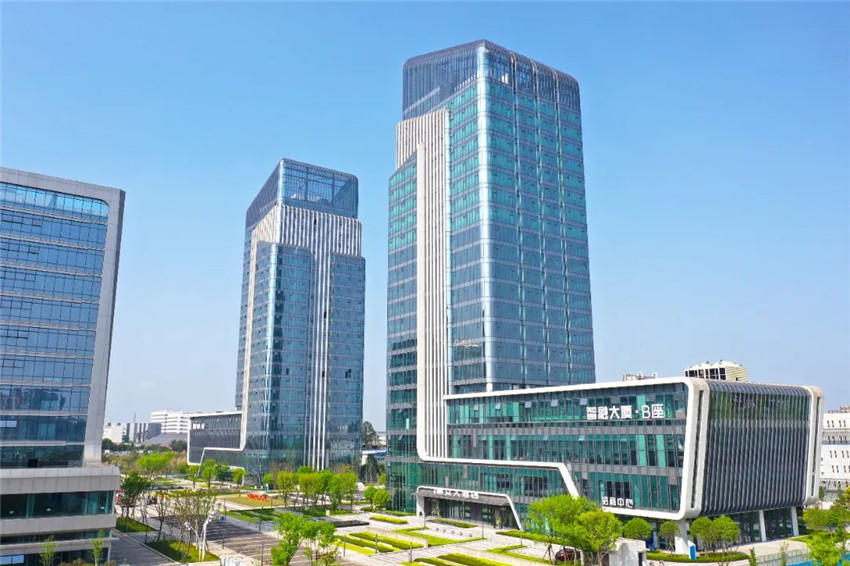

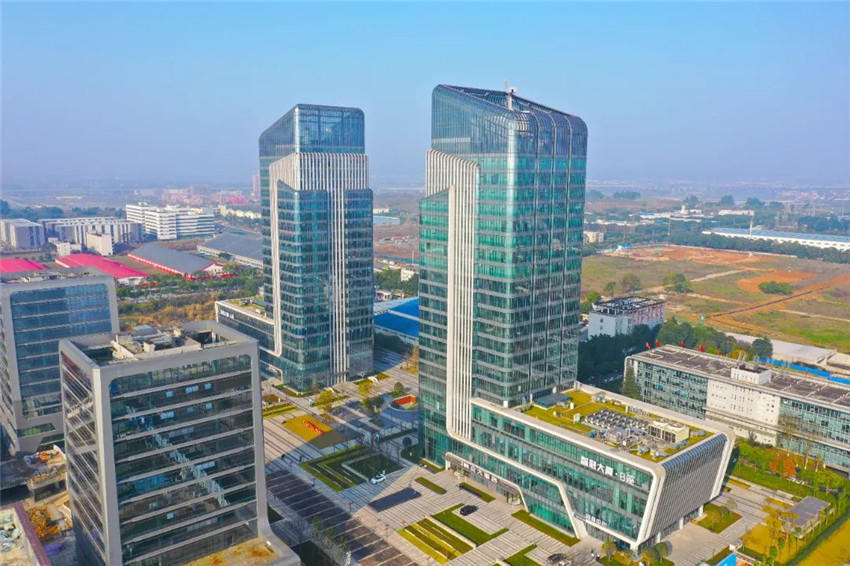

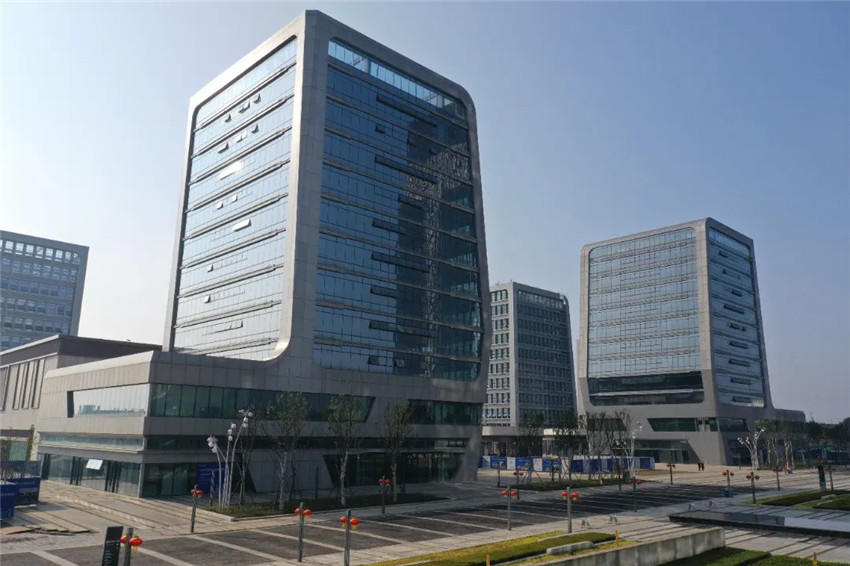

01 智融大厦

A、B座:竣工验收已完成。
02 智汇楼

A、B座:基本完工,正在进行收尾工作。
03 智创SOHO、智乐街、智能楼

智创SOHO B座:二次结构砌筑完成;幕墙面材安装完成97%,正在打胶和收尾;机电安装完成97%,正进行末端安装;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成83%。
智能楼:二次结构砌筑完成;幕墙面材安装完成97%,正在打胶和收尾;机电安装完成97%,正进行末端安装;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成83%。
智乐街:A区幕墙面材安装完成96%,正进行异形铝板和新增楼梯施工;机电安装完成97%,正进行末端安装;地下室安装完成96%;B区幕墙面材安装完成98%;机电安装完成96%;AB区地下室安装完成96%;室外景观管网基本完成;石材铺贴完成60%。
景观类

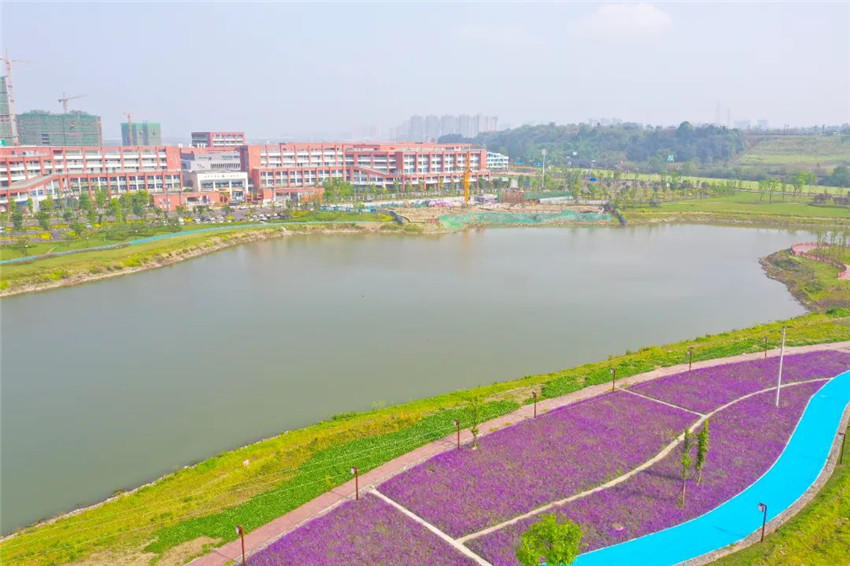

01 小铜河生态文化公园

龙安路至龙口路段:区域景观基本完成。
龙口路以西段:河道黏土回填完成大半,土方造型完成90%。

龙安路以东段:景观基本完成;1#水闸准备设备调试;2#闸门底板结构浇筑完成。
道路类

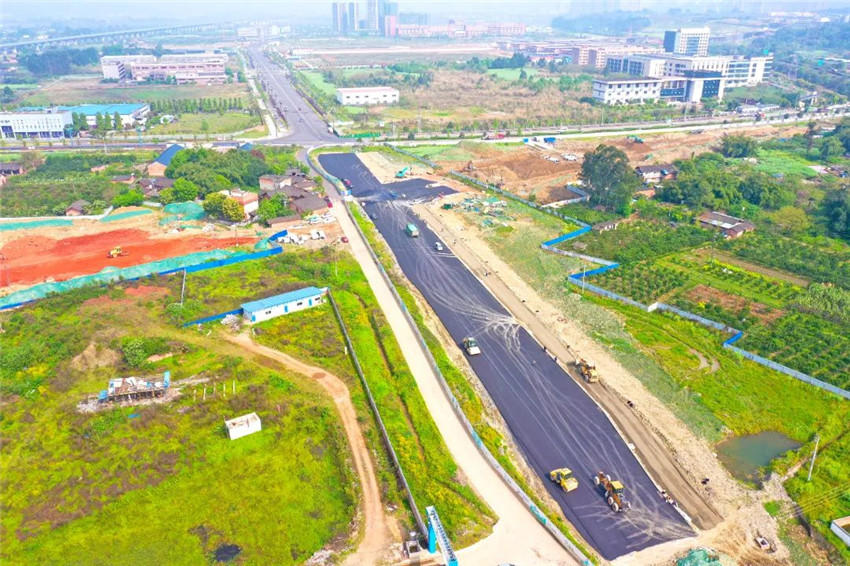

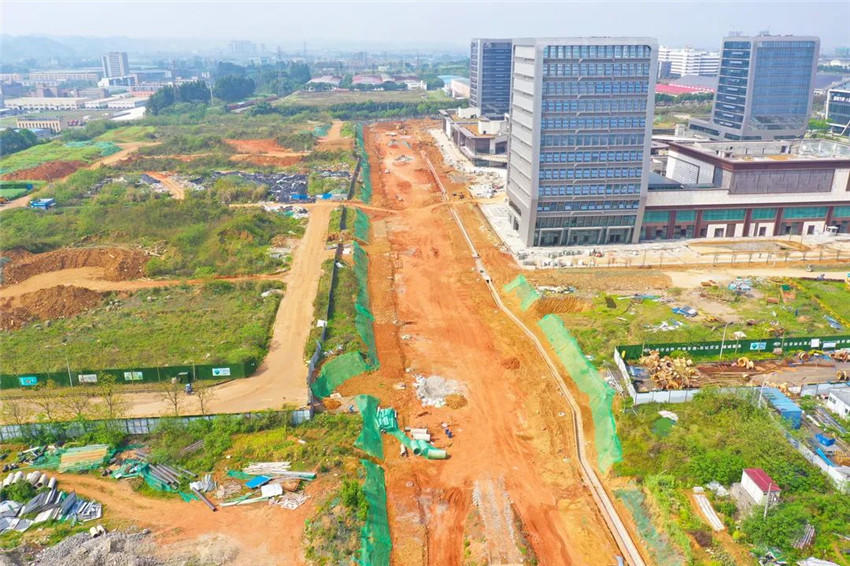

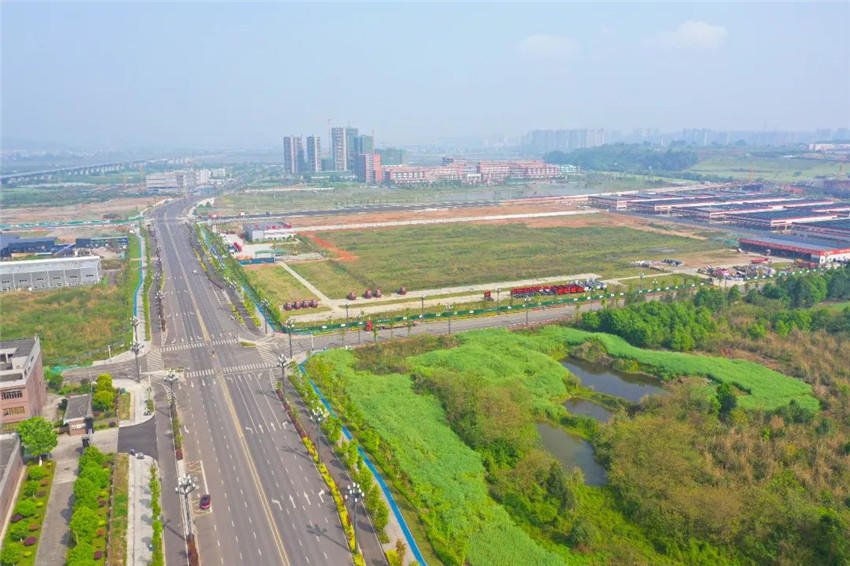

01 乐高大道(迎宾大道至龙安路)

迎宾大道至创业路段:南侧道路施工完成。

创业路至建业大道段:道路施工完成。

建业大道至天合路段:道路完成。

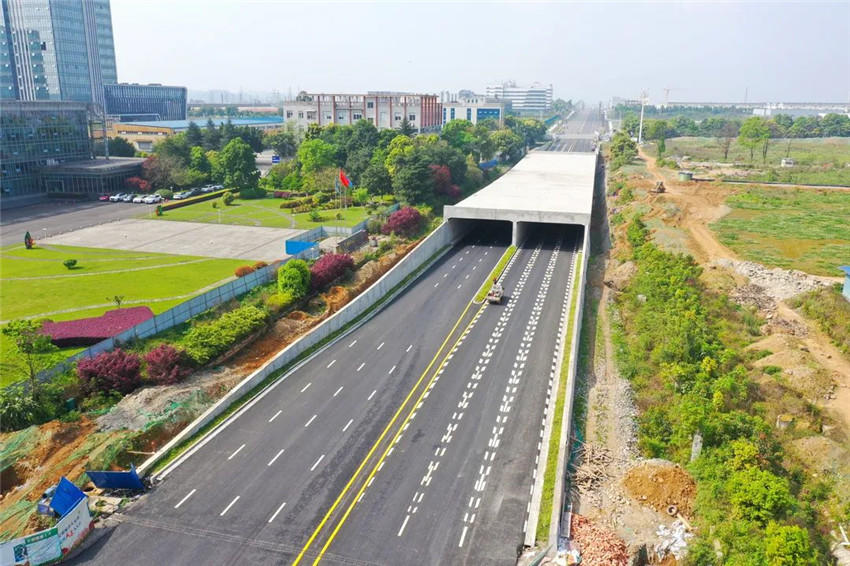

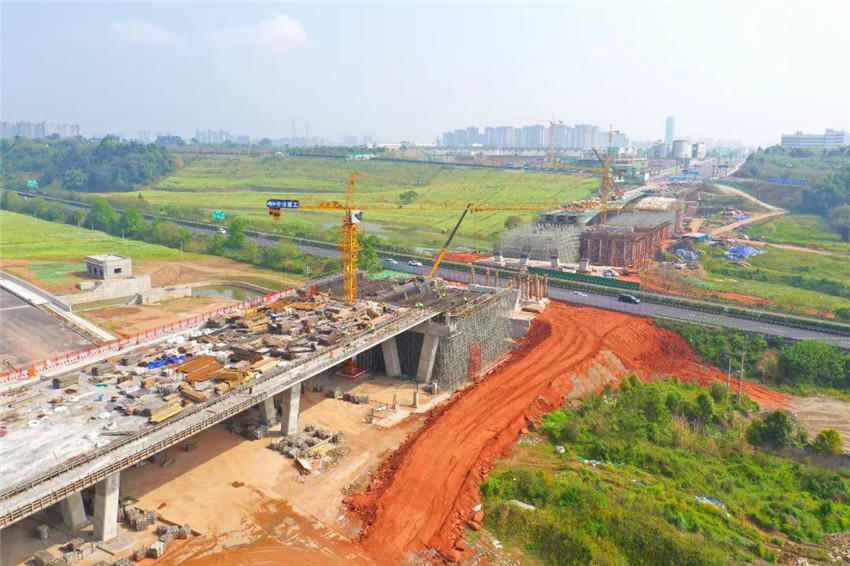

乐高大桥:第一联桥梁结构完成,第二联北侧梁板结构完成,南侧支架搭设完成大半,第三、第四跨高速两侧土方回填到位,钢混结合头制完成,第三、第四联桥梁结构完成;挡墙区域开始回填路基。

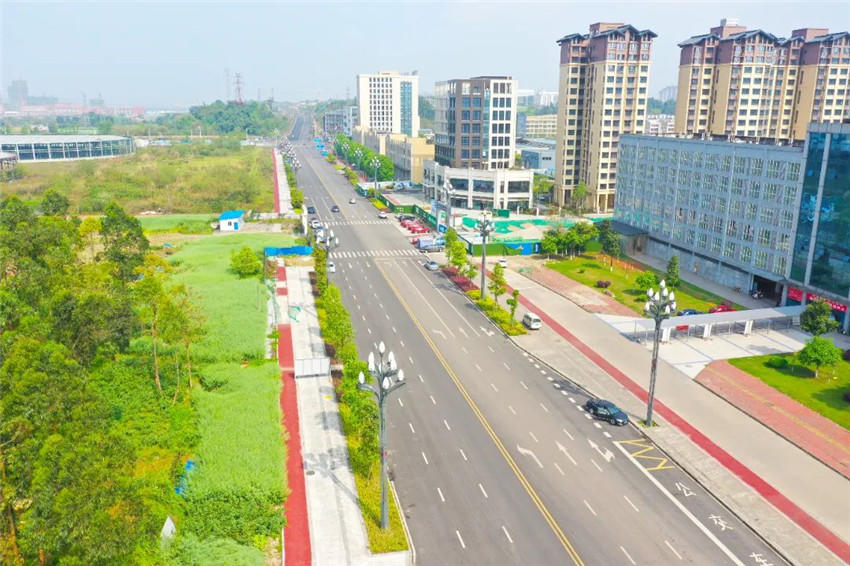

02 福新路

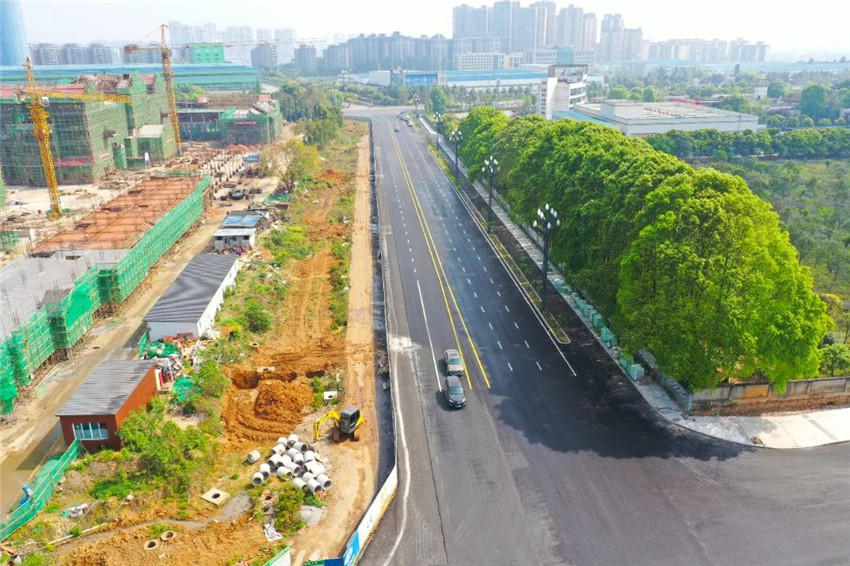

天合路至太安路段:道路第一层面层铺设完成,人行道面层施工完成。

建业大道至创业路段:道路管网完成98%,路基完成,人行道场坪完成,电缆沟完成70%。

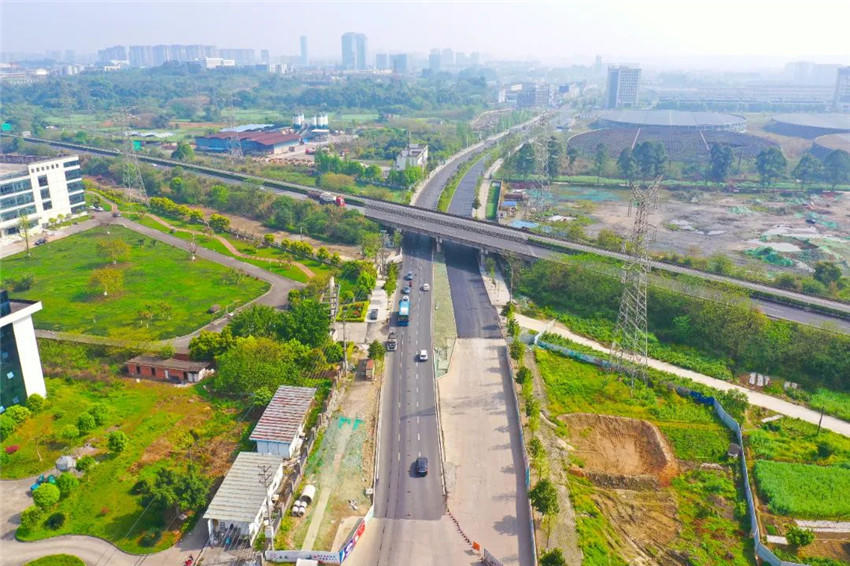

03 高港大道

南新路至高港大桥:已完成。

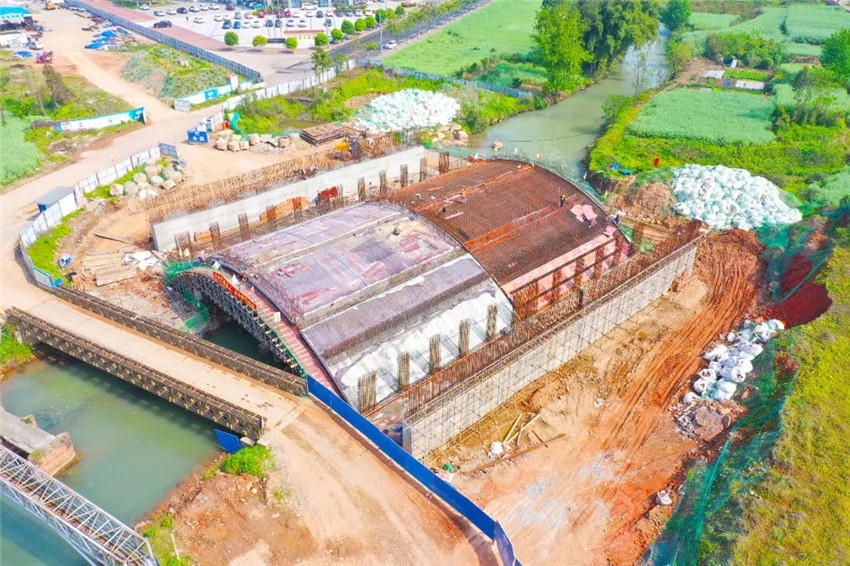

高港大桥:西侧主拱结构混凝土浇筑完成。
新区医院污水管线:管道施工完成。

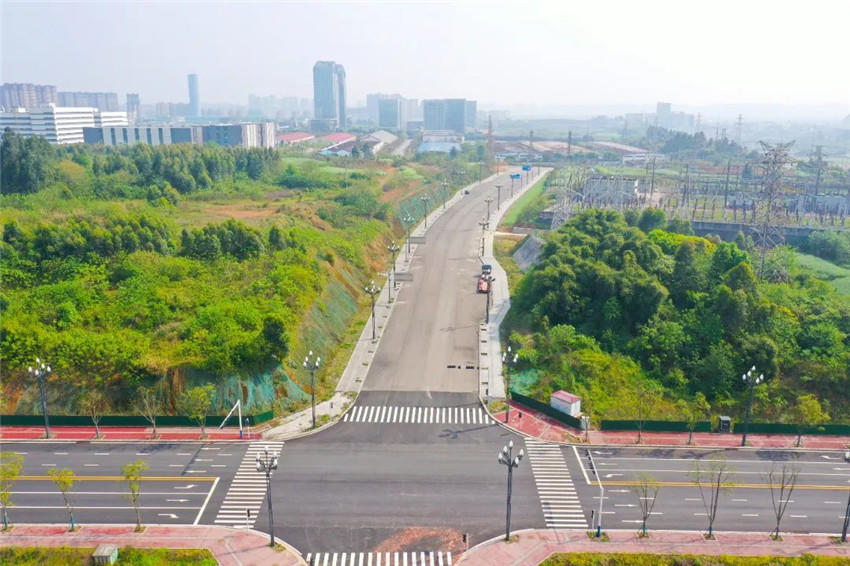

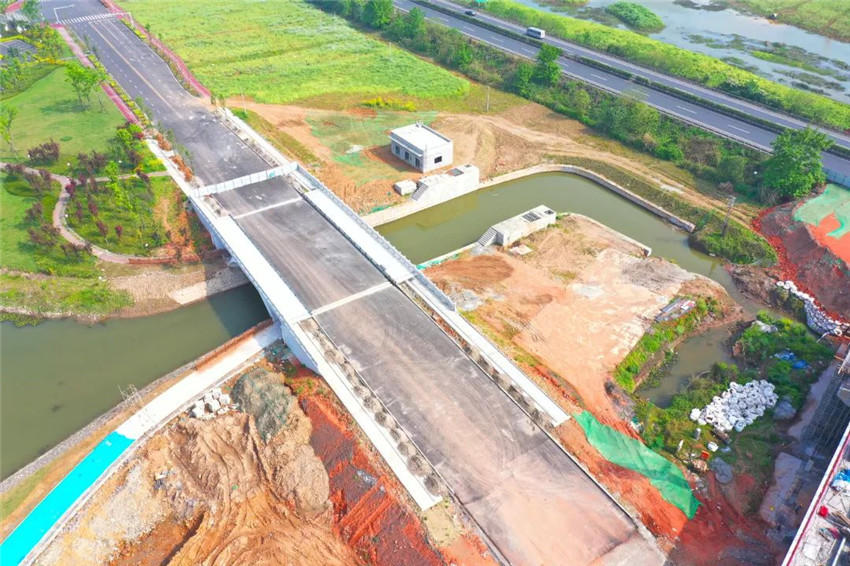

04 龙口路(乐沙大道至双林路)

乐沙大道至铜河北路段、铜河南路至车安路段:道路已完成,已投用。
龙口路桥:已完成。
铜河南路至车安路段:道路已完成,已投用。

车安路至双林路段:东侧道路第一层面层完成,非机动车道、人行道路沿石安装完成大半。
05 铜河南路道路(龙安路至故宫西路)

龙安路至成贵高铁段:道路第二层面层铺设完成。
故宫东路至宋祠段:道路第一、第二层水稳层完成90%,第三层水稳层铺设完成90%。

06 南新大道

高港大道至乐宜高速段:道路北侧面层施工完成,南侧准备面层施工。
乐宜高速至龙口路段:管网施工完成45%。
龙口路至千禧街段:管网施工完成75%,路基完成60%。
千禧街至故宫西路段:准备进场施工。
