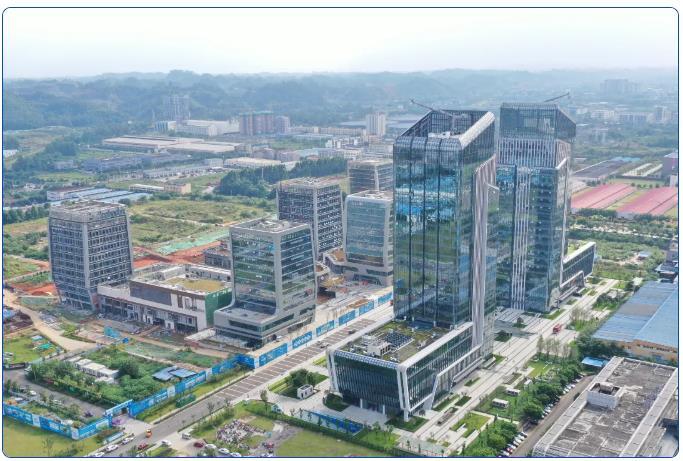

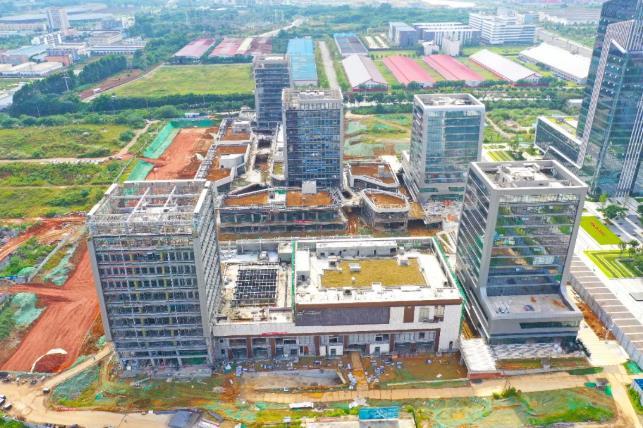

乐山房产网 秋意渐浓,进入收获的季节,高新区基础设施及配套工程建设PPP项目9月工程进度,如期而至。
建筑类

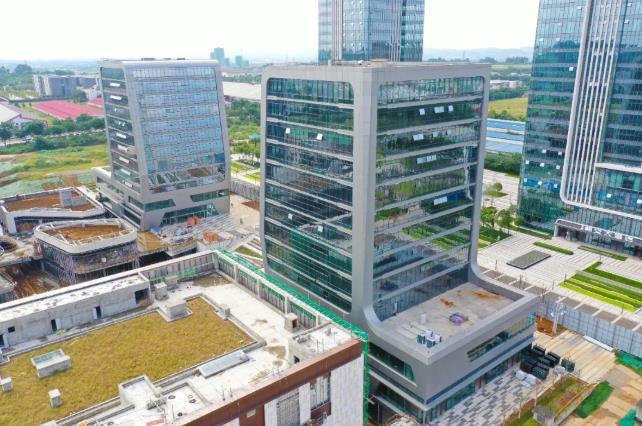

01 智融大厦
A、B座:已完成竣工验收

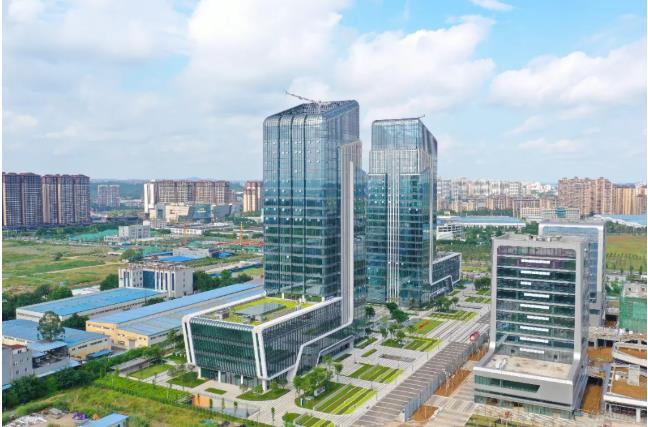

02 智汇楼
A、B座:地上基本完工,正在进行地下室安装收尾。室外硬质景观基本完成,正在进行植物栽植
03 智创SOHO、智能楼、智乐街
智创SOHO A座:完成结构封顶,正在进行幕墙龙骨挺料和面材安装,机电安装完成85%;
智创SOHO B座:完成结构封顶与二次结构砌筑,正在进行幕墙龙骨挺料和面材安装,机电安装完成85%;
智能楼:完成结构封顶与二次结构砌筑,正在进行幕墙龙骨挺料和面材安装,机电安装完成85%;
智乐街:A区幕墙正进行龙骨和面材施工,机电安装完成95%;B区正进行幕墙龙骨安装,机电安装完成85%。
景观类

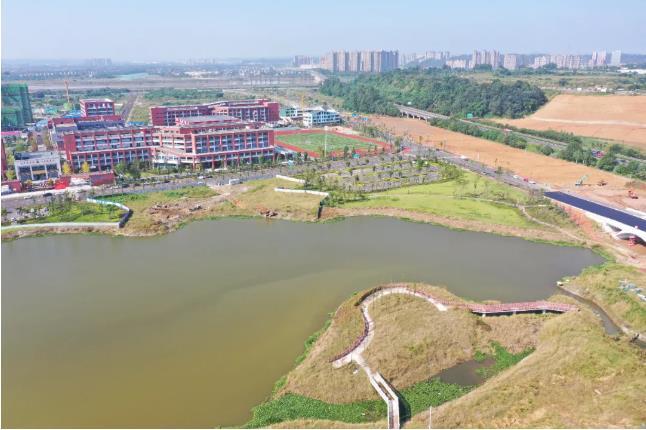

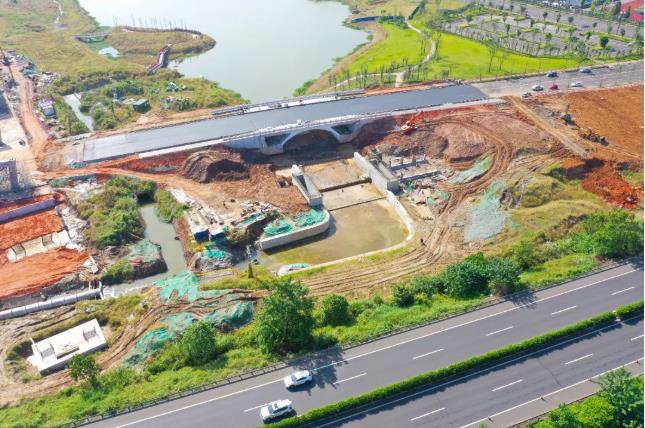

小铜河生态文化公园
3号湖:北侧区域景观基本完成,服务中心准备桩基施工;南侧景观土方造型完成90%,后续景观待铜河南路道路完成后继续实施。龙口路以西段正在进行施工场地表面清理。
4号湖:景观基本完成;1#水闸主体结构完成,准备进行电气室结构施工。
道路类

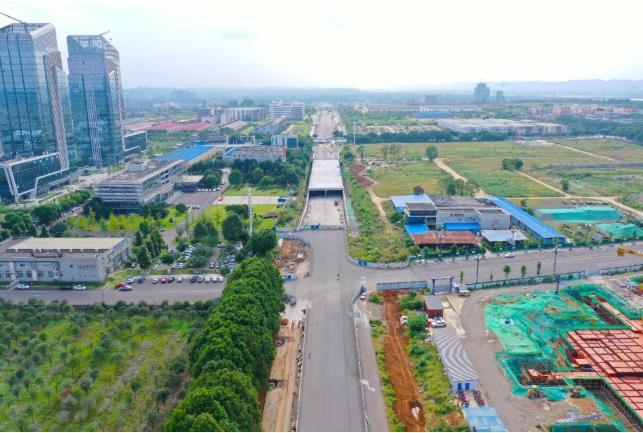

01 乐高大道(迎宾大道至龙安路)
迎宾大道至创业路段:道路第一层面层铺设完成完成,南侧老旧管网改造完成过半、人行道正在进行土方开挖,准备进行非机动车道施工;
创业路至建业大道段:下穿道找平层、垫层施工完成;
建业大道至天合路段:道路第二层面层、非机动车第一层面层完成,人行道面层继续铺装。

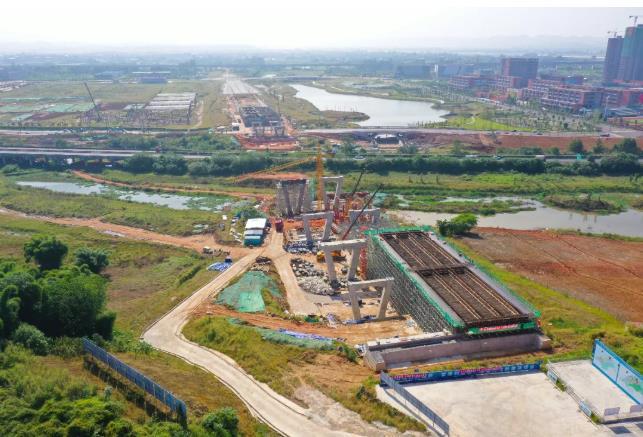

乐高大桥:正在进行桥梁墩柱和现浇梁施工

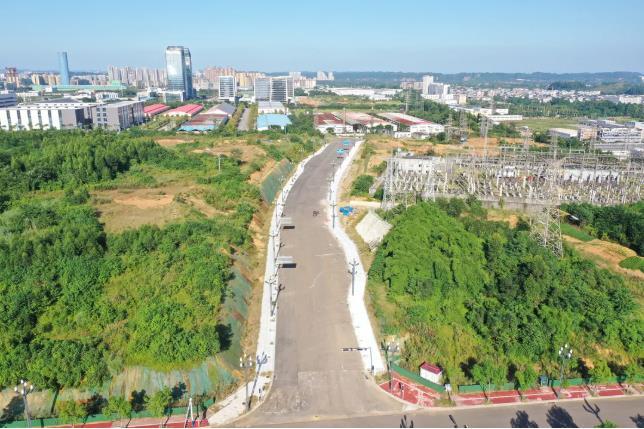

02 福新路
天合路至太安路段:道路第一层面层铺设完成,人行道面层继续施工

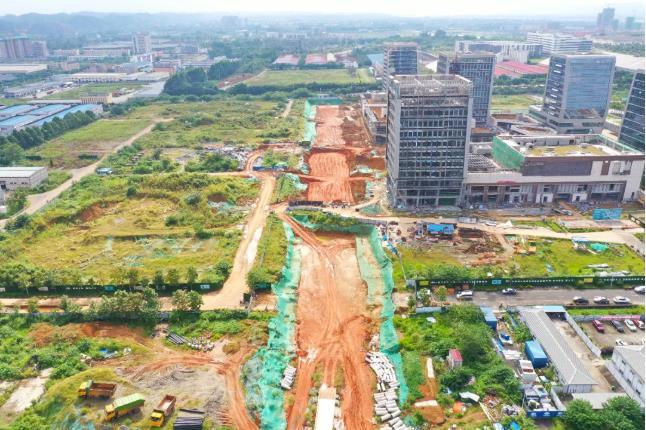

建业大道至创业路段:道路土方及破凿原厂房基础结构施工完成,路基及场地平整完成60%
03 高港大道

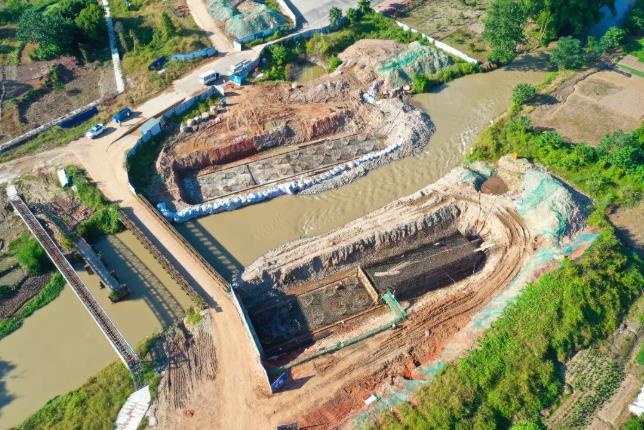

南新路至高港大桥:道路人行道实施完成,准备铺设第二层面层
高港大桥:南侧承台钢筋完成过半,北侧破凿桩头完成,准备垫层施工;
人民医院污水管线:管道施工完成。

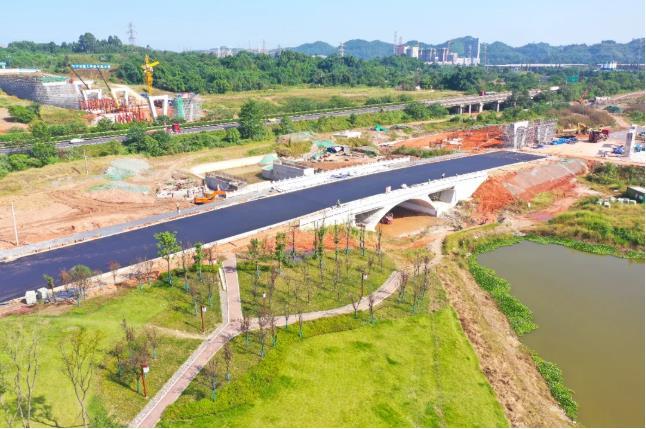

04 龙安路(乐沙路至龙口路)
乐沙路至铜河北路段、铜河南路至龙口路段:道路完成,已通过竣工验收;
龙安路桥:准备进行面层施工,人行道面层石材、栏杆施工完成,桥底涂装基本完成。

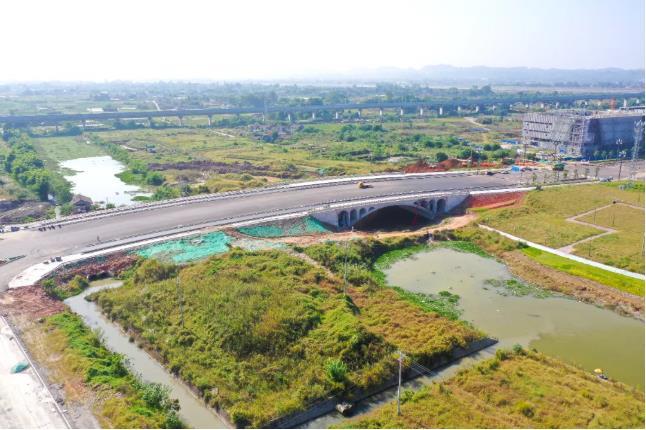

05 龙口路(乐沙大道至双林路)
乐沙大道至铜河北路段、铜河南路至车安路段:道路已完成,已投用;
龙口路桥:桥梁第一层面层铺设完成,人行道面层石材和栏杆等附属设施安装完成,桥底涂装正在收尾;连接段非机动车道和人行道正在完善;
铜河南路至车安路段:道路已完成,已投用;
车安路至双林路段:东侧管网和横穿管线埋设基本完成,路基准备施工。

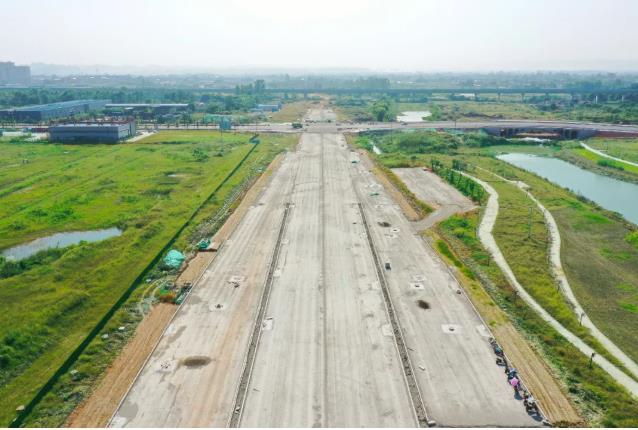

06 铜河南路道路(龙安路至故宫西路)
龙安路至成贵高铁段:道路水稳层完成。车行道路沿石安装完成85%。

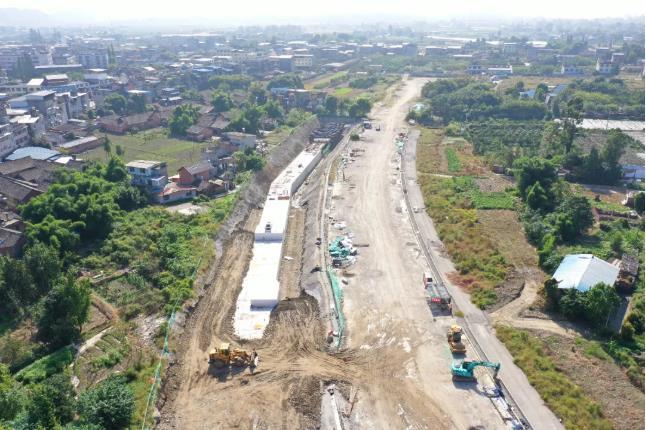

故宫东路至宋祠段:道路第一、第二层水稳层完成90%,第三层水稳层铺设完成90%。

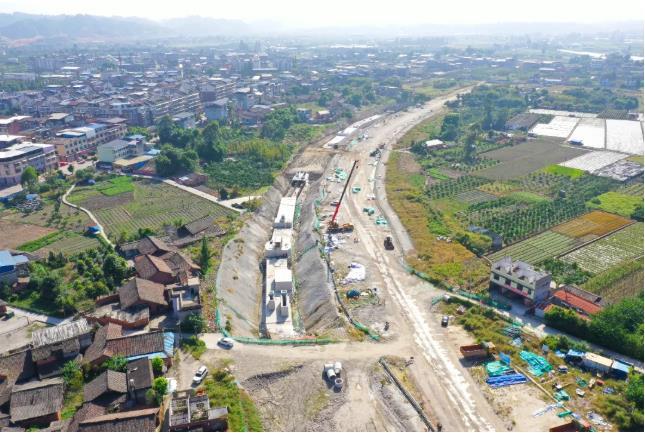

07 铜河南路管廊(龙安路至故宫西路)
龙安路至至成贵高铁段:管廊结构完成,防水完成,回填完成;
故宫东路至苏安大道段:管廊结构完成,防水完成,回填完成;
苏安大道至宋祠段:管廊主体结构完成99%,防水完成80%,回填完成60%。
08 南新大道(龙安路至故宫西路)
高港大道至乐宜高速段:雨水管道顶管工作井和接收井结构基本完成,准备顶管施工;
龙口路至苏安大道段:正在进行施工准备工作,现场准备实施。
金风送爽,天清气朗,PPP项目匠心凝筑,美好渐呈高新区集聚城市发展红利,区位优势日益彰显。
【邦泰滨河湾】坐享区域利好,现交房在即建面约89-131㎡实景准现房,火热销售中!
VIP LINE:400-0833-063转1602
乐山63万元
乐山53万元
峨眉山52万元
乐山86.8万元
乐山待定
乐山48万元
乐山61万元
乐山45万元
乐山67万元
乐山41万元
